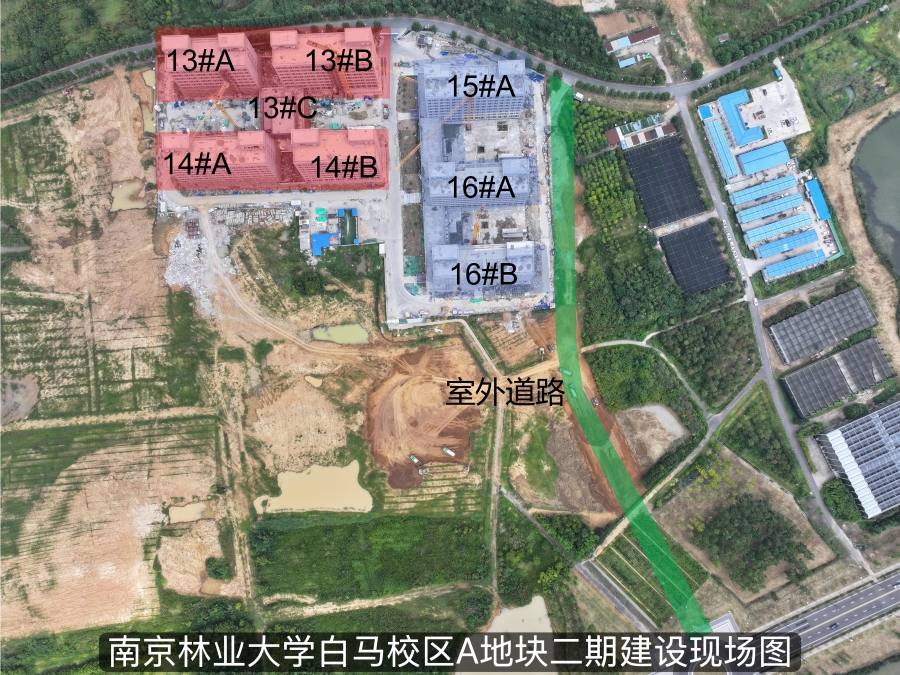

A地块二期建设工程
南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:
本周现场施工人数为264人。

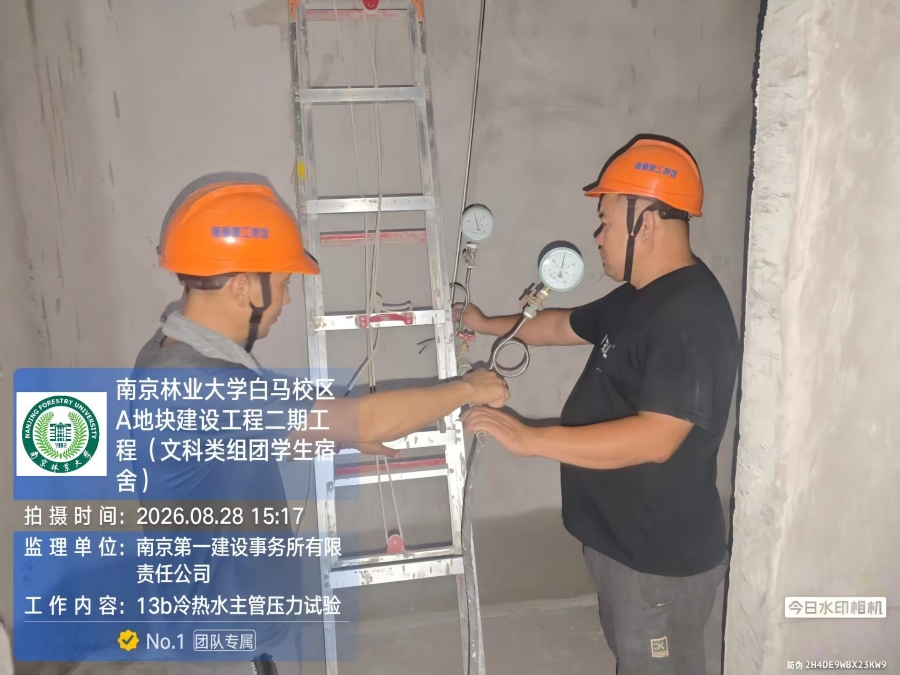

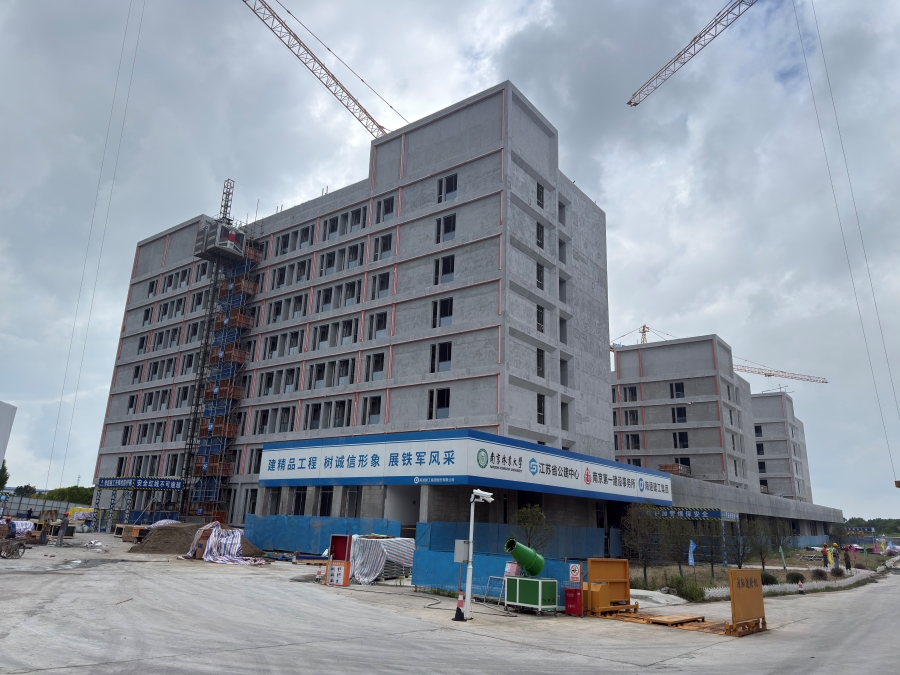

1.13、14号宿舍楼:5至6层瓷砖铺贴完成;4层瓷砖铺贴完成85%;3层瓷砖铺贴完成35%;桥架安装完成95%。

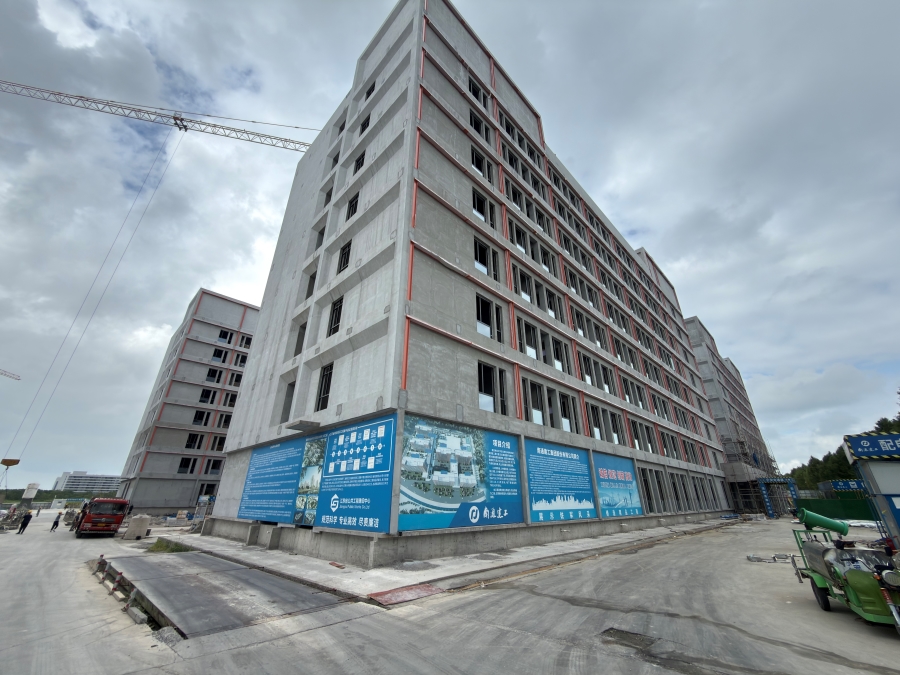

2.15、16号宿舍楼:2层瓷砖铺贴完成80%;4至5层地砖铺贴完成25%;一层裙房桥架及支架安装完成;地下室桥架支架安装完成30%。

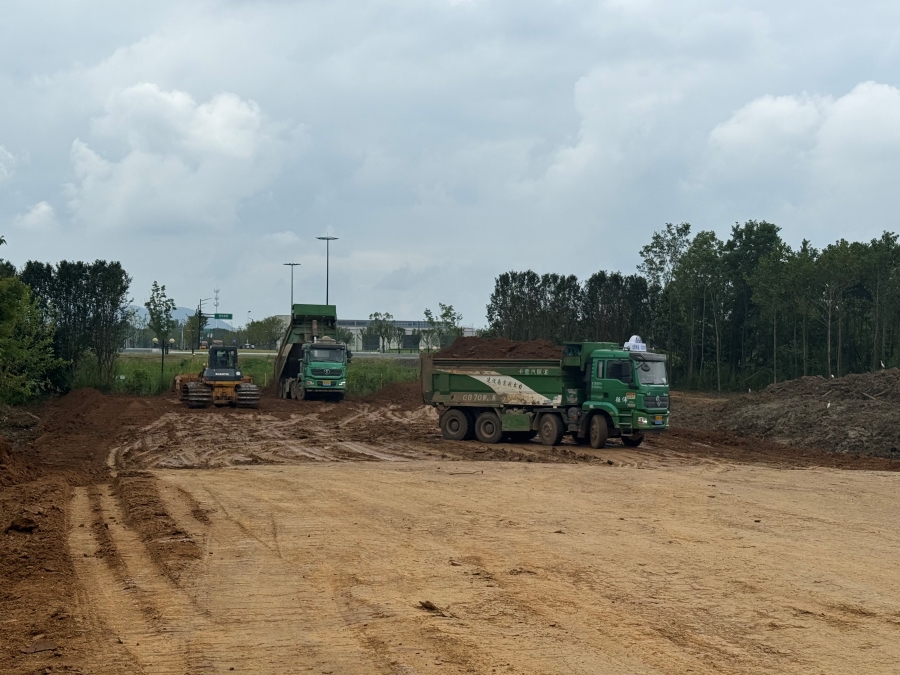

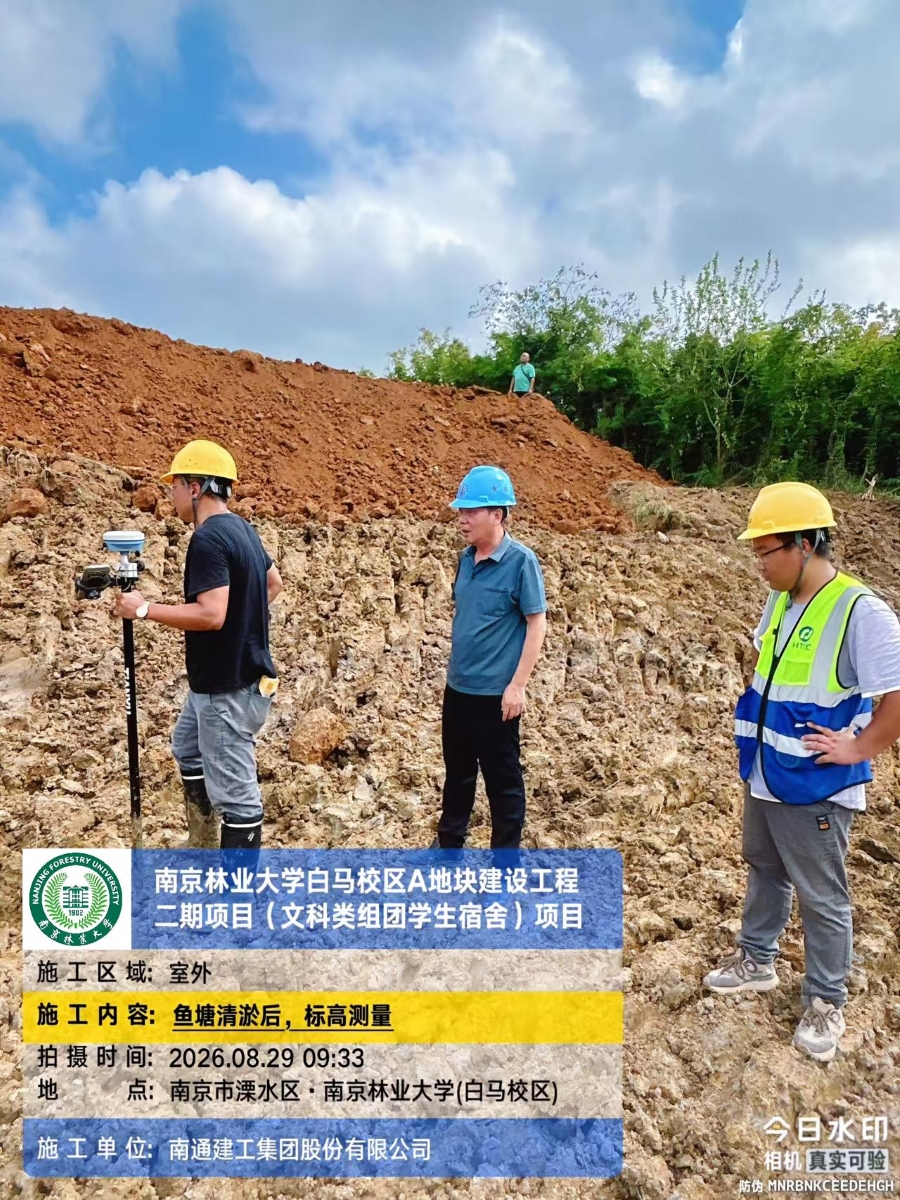

3.室外工程:室外配套道路水塘抽水、清淤完成,水塘淤底碎石回填完成,水塘路基部分土方回填夯实完成。


C地块建设工程
南京林业大学白马校区C地块一期建设工程全力推进。
1.C 地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍初步设计和概算已获批、勘察图审已完成、试桩作业已完成、施工图技术审查已完成、文勘验收已完成、土地划拨工作已完成、工程建设项目设计方案审定完成、人防行政许可已批复;教学楼、食堂、后勤附属用房及校园配套工程可行性研究报告已上报省发改委、初步设计已启动,地勘外业完成。
