白马校区建设工程现场进度2026年第36周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:朱兴洲、周颖、秦天堂 点击次数:次 日期:2026-09-03

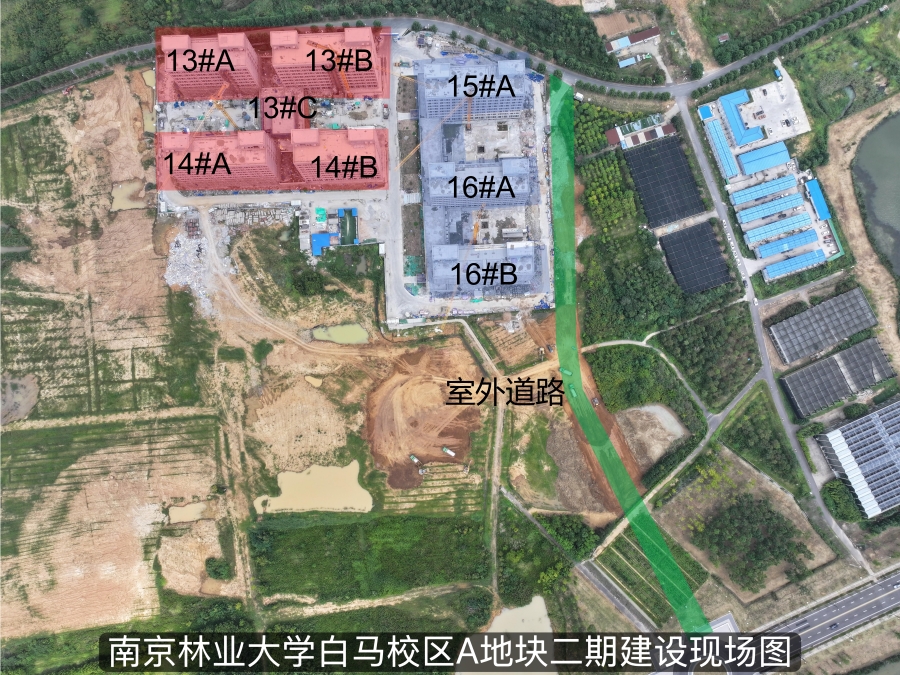

A地块二期建设工程

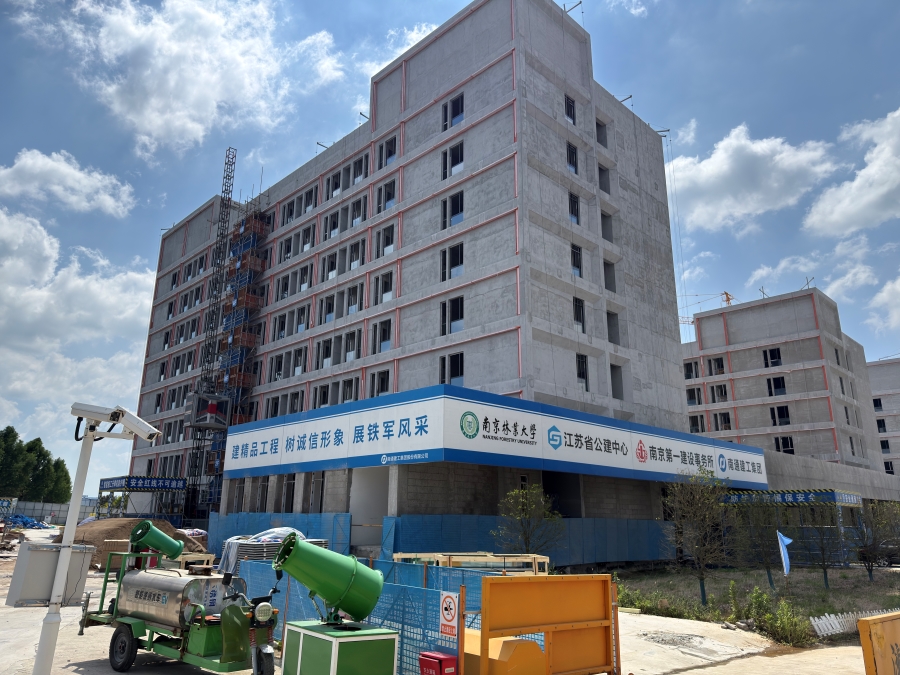

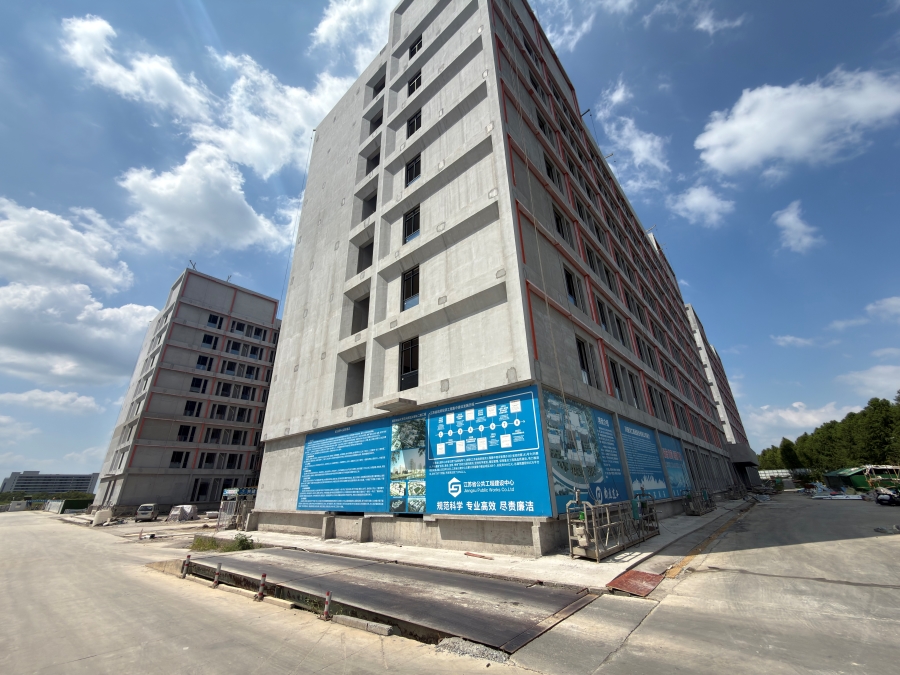

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为279人。

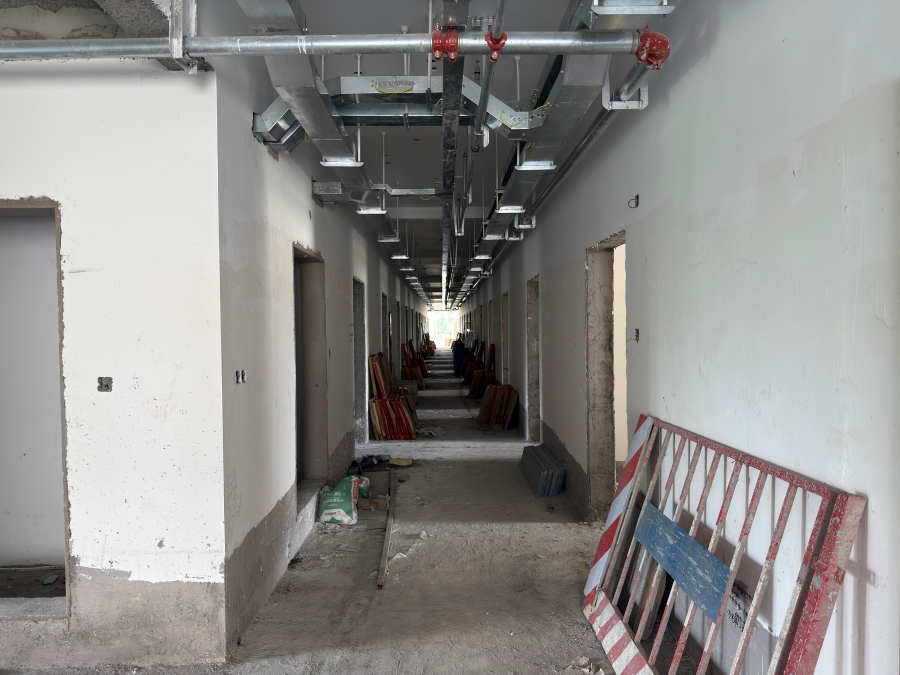

1.1314号宿舍楼:58层过道地砖全部完成;4层卫生间墙砖完成90%,宿舍地砖完成85%3层卫生间墙砖完成65%,宿舍地砖完成30%;主楼桥架安装完成;13#C一层桥架安装完成;脚手架全部拆除完成。

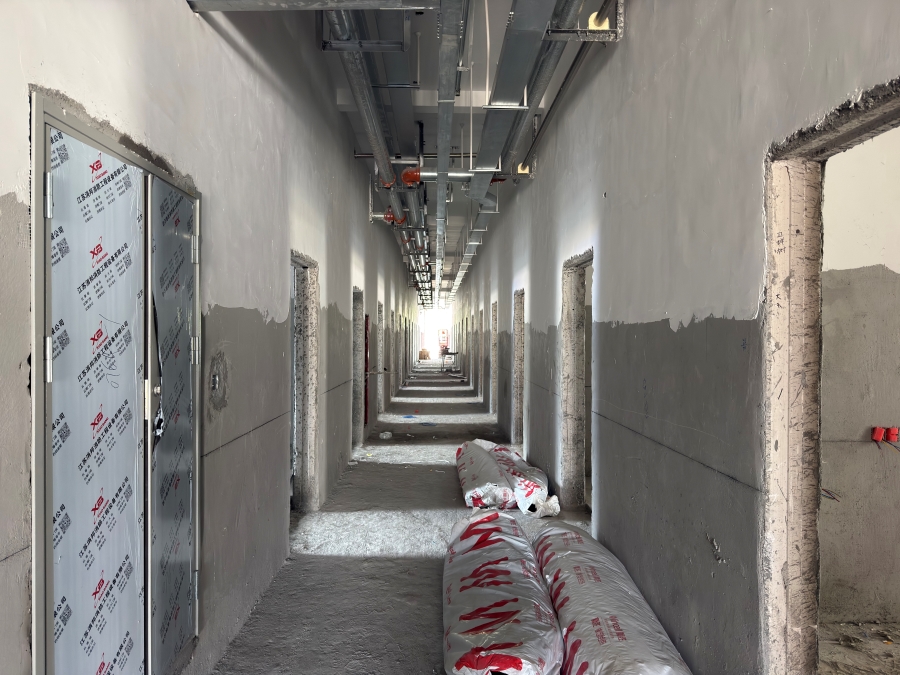

2.1516号宿舍楼:2层宿舍、卫生间地砖完成,卫生间墙砖完成30%15号楼8层宿舍、卫生间地砖完成30%;地下室设备基础浇筑、拆模完成;地下室桥架安装完成35%

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

1.C 地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍初步设计和概算已获批、勘察图审已完成、试桩作业已完成、施工图内审已完成、施工图技术审查已完成、文勘验收已完成、土地划拨工作已完成;教学楼、食堂、后勤附属用房及校园配套工程可行性研究报告已上报省发改委、初步设计已启动,地勘外业完成,工程建设项目设计方案审定完成。
