白马校区建设工程现场进度2026年第37周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:朱兴洲、周颖、秦天堂 点击次数:次 日期:2026-09-10

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

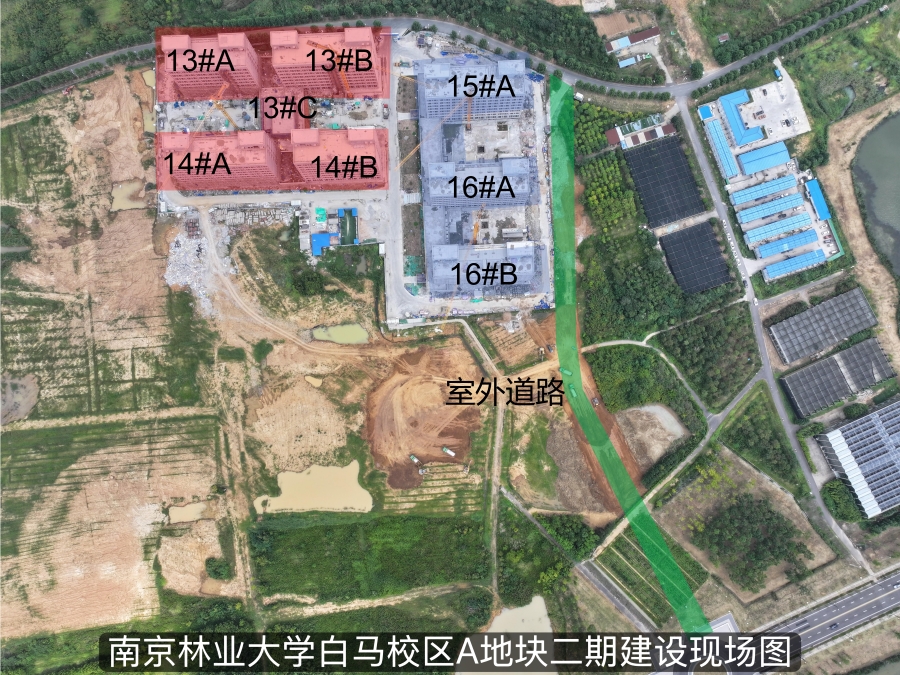

二期进展情况:

本周现场施工人数为304人。

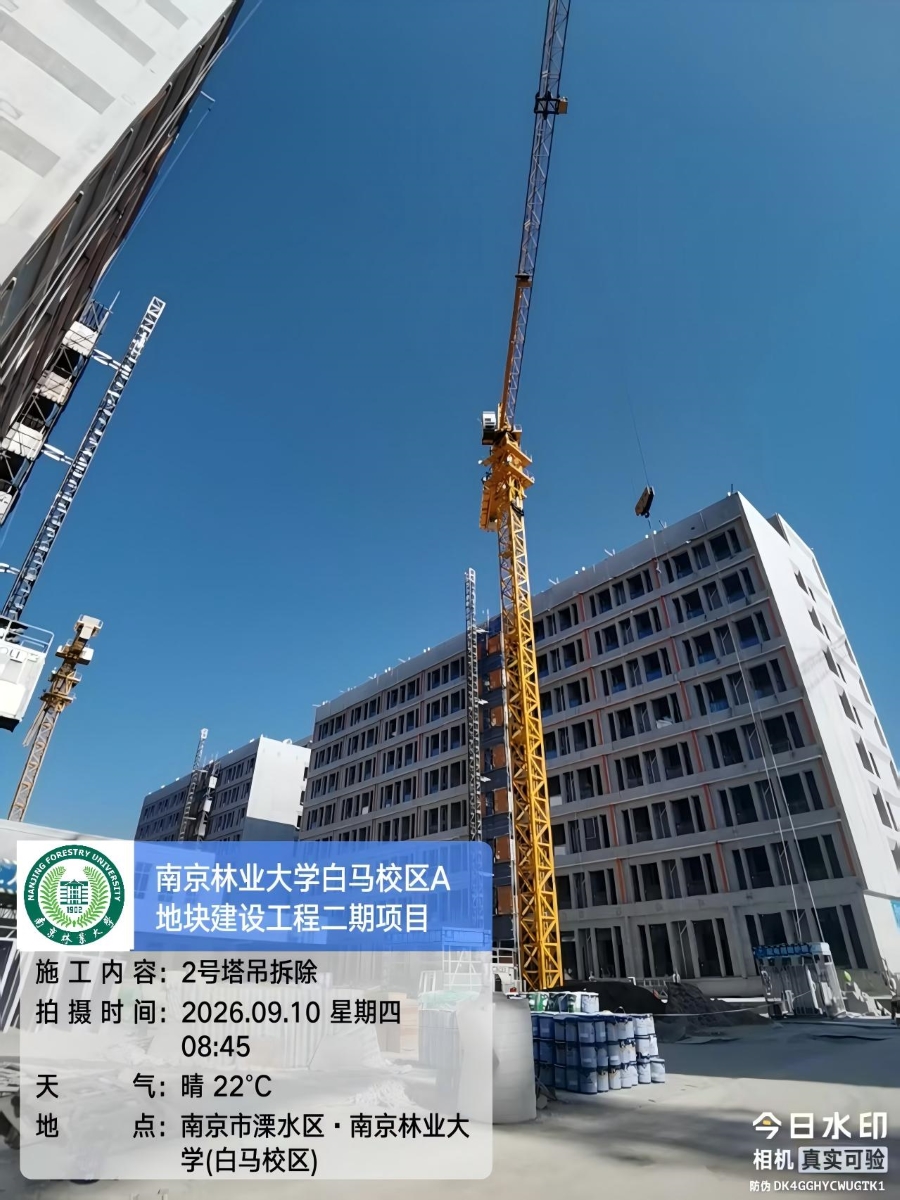

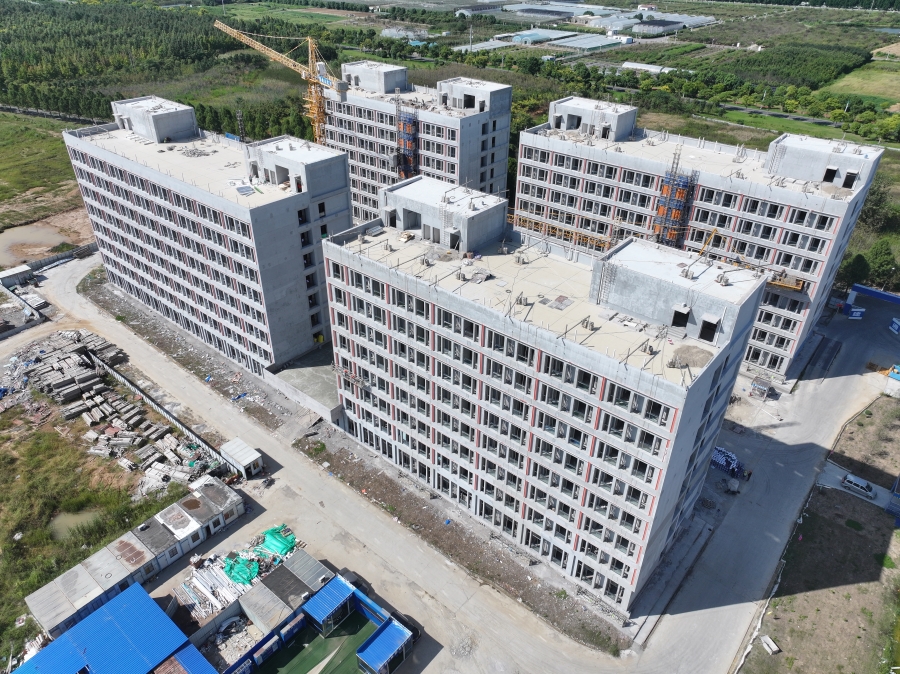

1.1314号宿舍楼:13#C屋面砂浆找平、防水倒角完成;4层卫生间墙砖完成97%,宿舍地砖完成90%,过道地砖完成60%;外立面底层涂料开始施工;2号塔吊拆除完成。

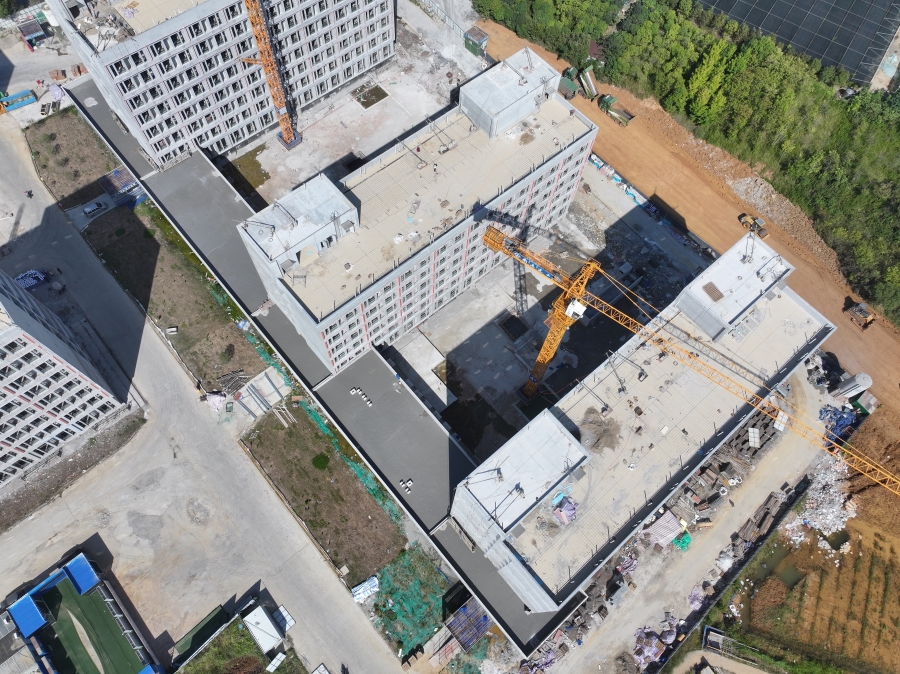

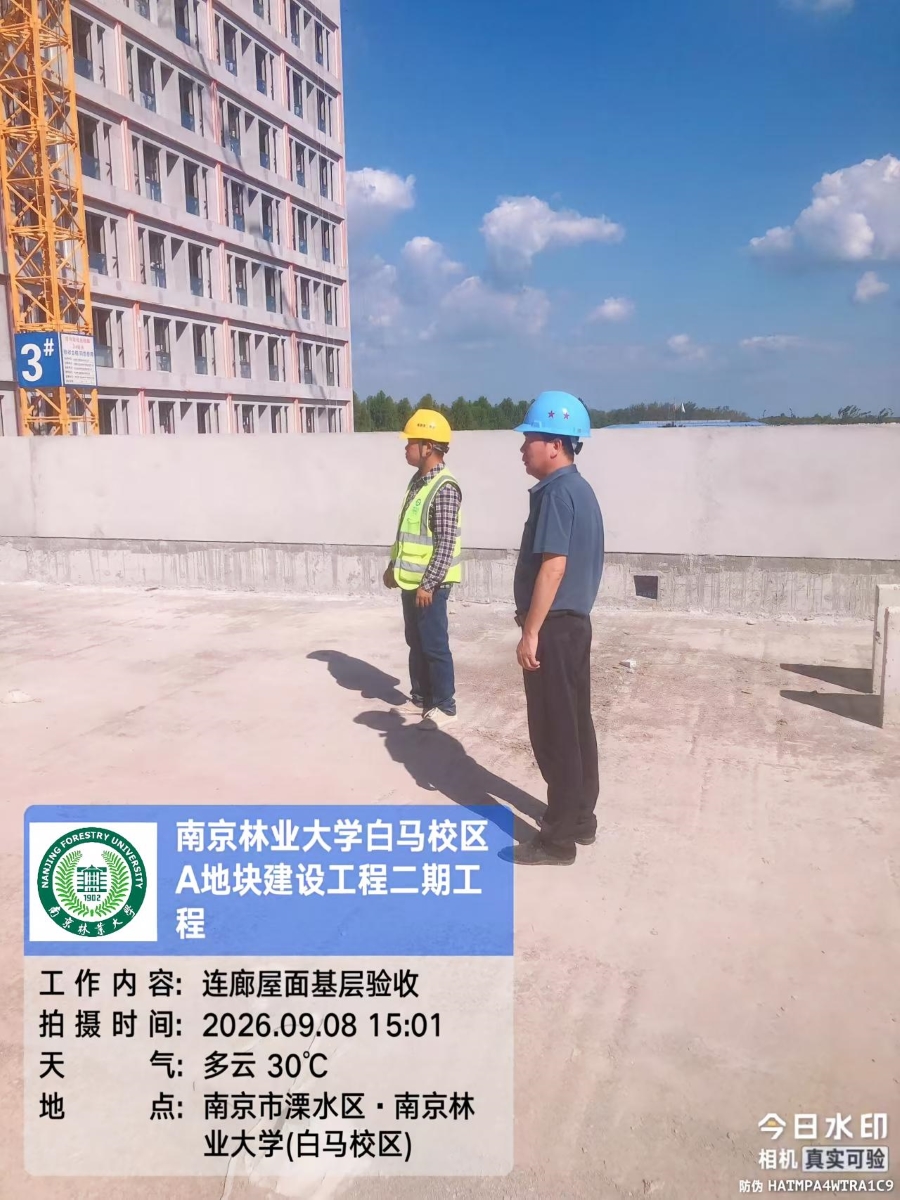

2.1516号宿舍楼:2层卫生间墙砖完成90%15号楼8层宿舍、卫生间地砖完成,卫生间墙砖完成7%;地下室桥架安装完成75%,地下室内墙批第二遍腻子;连廊屋面砂浆找平完成;外立面底层涂料开始施工。

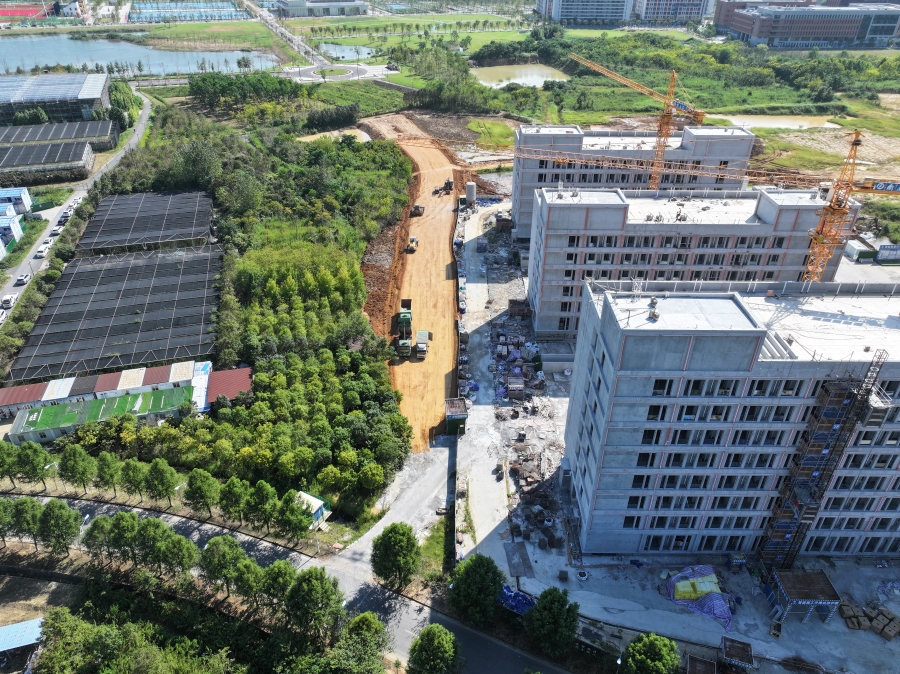

3.室外工程:15#16#楼东侧土方回填完成道路标高-0.60m;雨水回收池场地周边围挡、材料清理。

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

1.C 地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍施工总承包和监理招标公告已发布;教学楼、食堂、后勤附属用房及校园配套工程可行性研究报告已上报省发改委、初步设计已启动,地勘外业完成,占用林地报批工作已启动。
