白马校区建设工程现场进度2026年第38周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:朱兴洲、周颖、秦天堂 点击次数:次 日期:2026-09-16

A地块二期建设工程

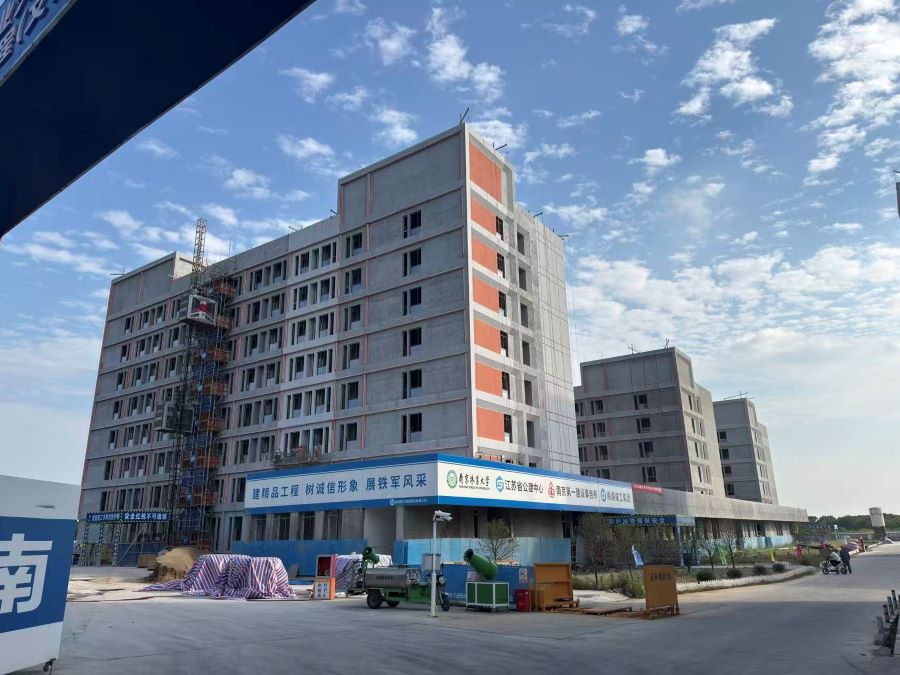

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

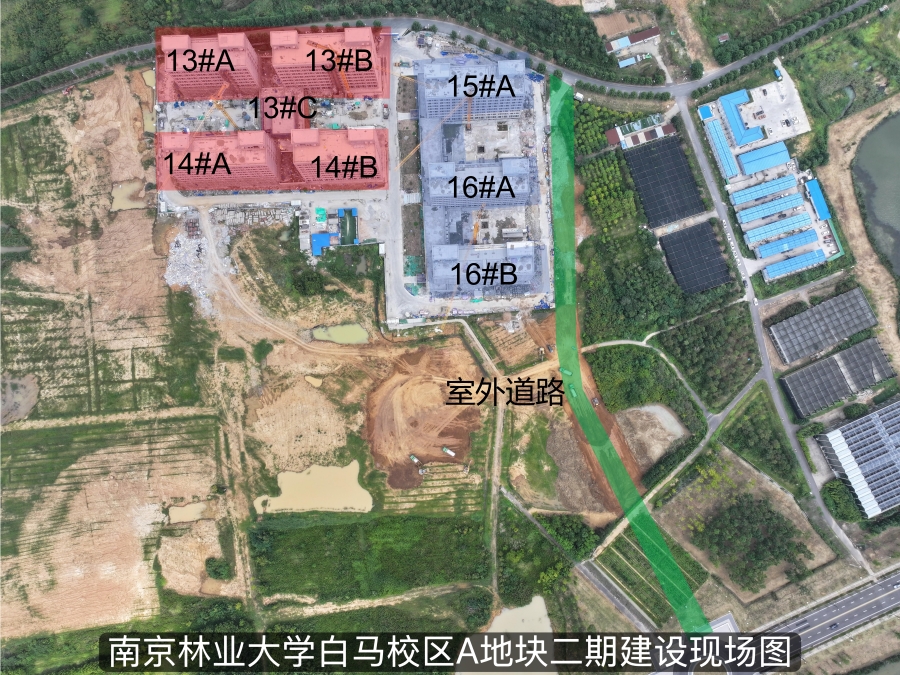

本周现场施工人数为322人。

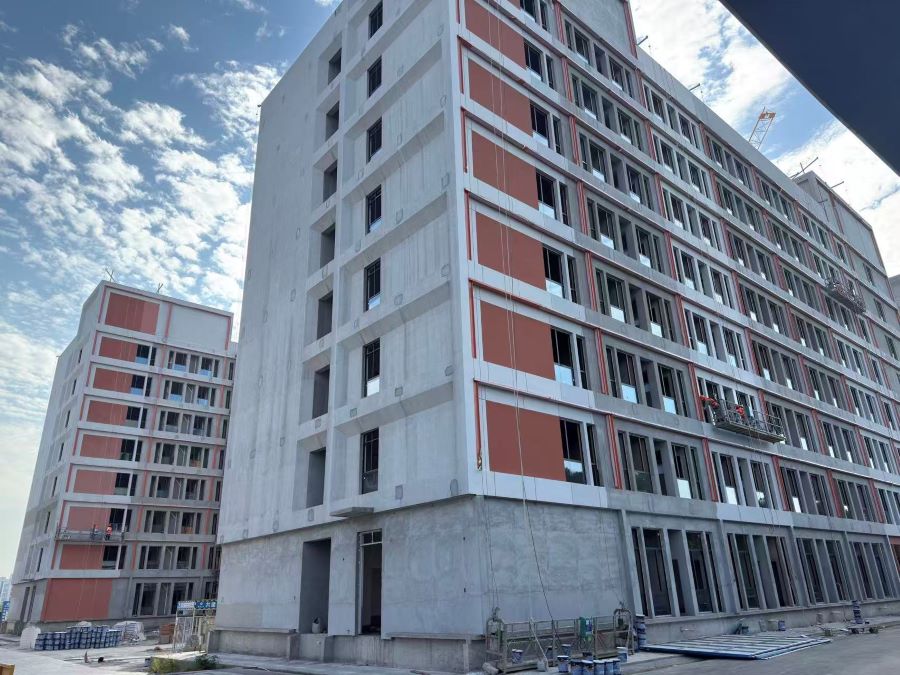

1.13、14号宿舍楼:13#C屋面防水完成50%;外墙涂料13#B完成30%,14#B完成25%;4层卫生间墙砖、宿舍地砖完成,过道地砖完成80%;3层卫生间墙地砖完成,宿舍地砖完成85%,过道地砖完成50%。

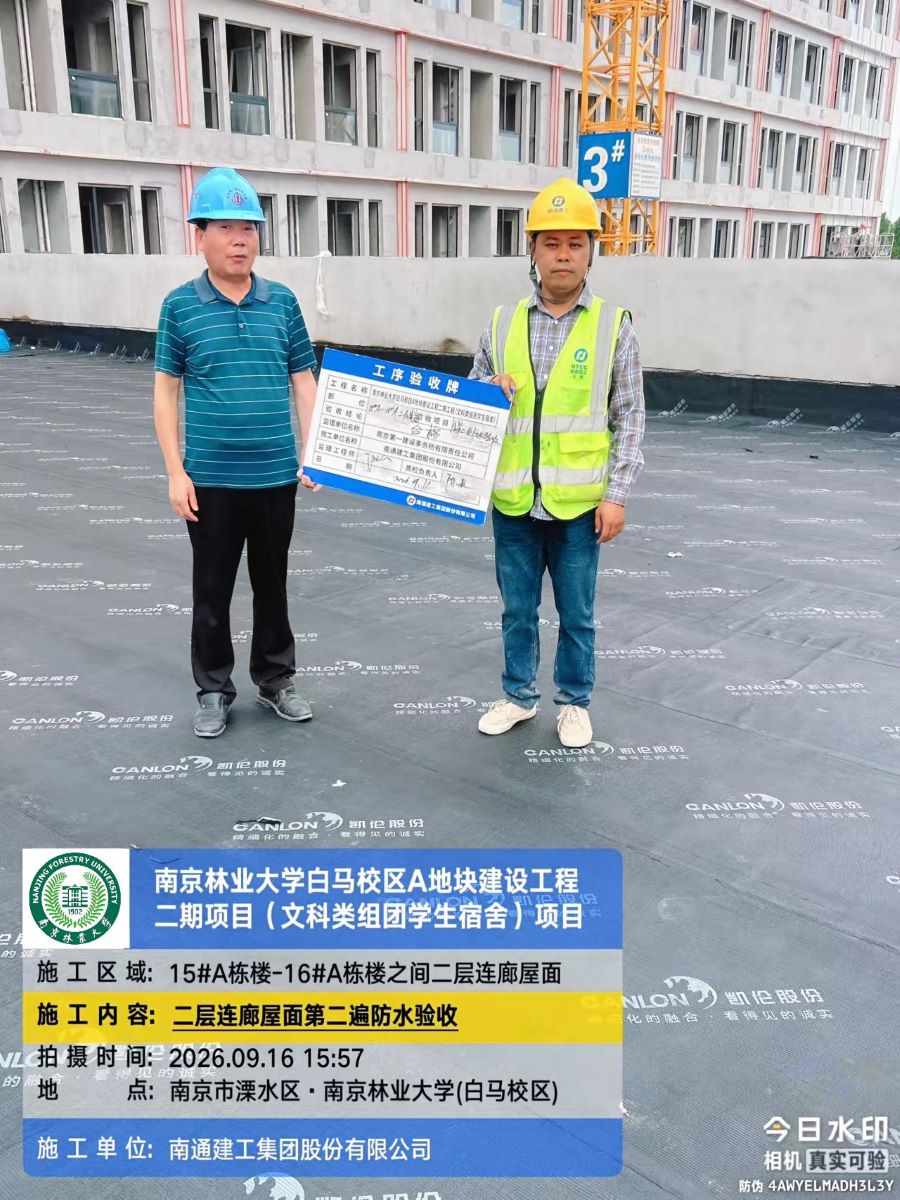

2.15、16号宿舍楼:3#塔吊拆除完成;外墙涂料15号楼完成25%,16号楼完成15%;2层卫生间墙砖完成,过道地砖完成40%;3层卫生间墙砖完成85%;15号楼8层卫生间墙砖完成35%;连廊屋面防水蓄水试验完成。

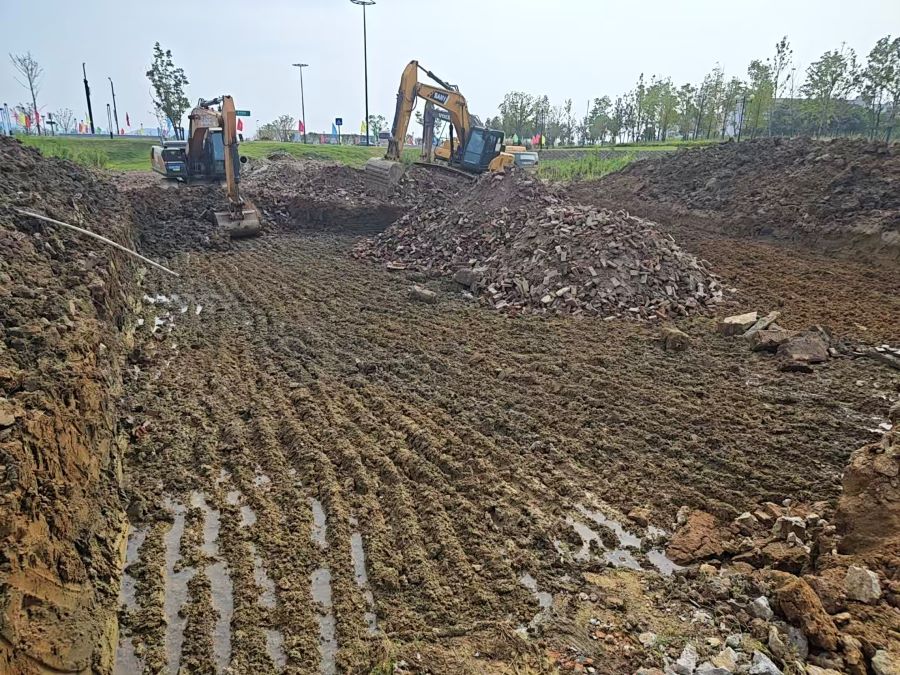

3.室外工程:15#、16#楼东侧道路进校区部分土方回填完成;进校区部分雨水管线施工围挡搭设完成。

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。
