A地块二期建设工程

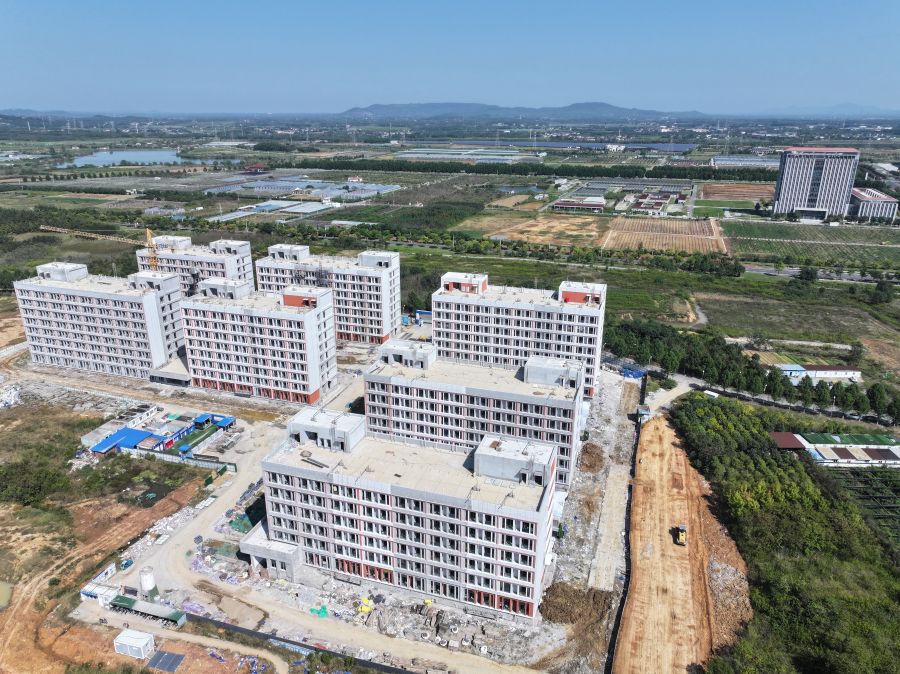

南京林业大学白马校区A地块二期建设工程全力推进

二期进展情况:
本周现场施工人数为327人。

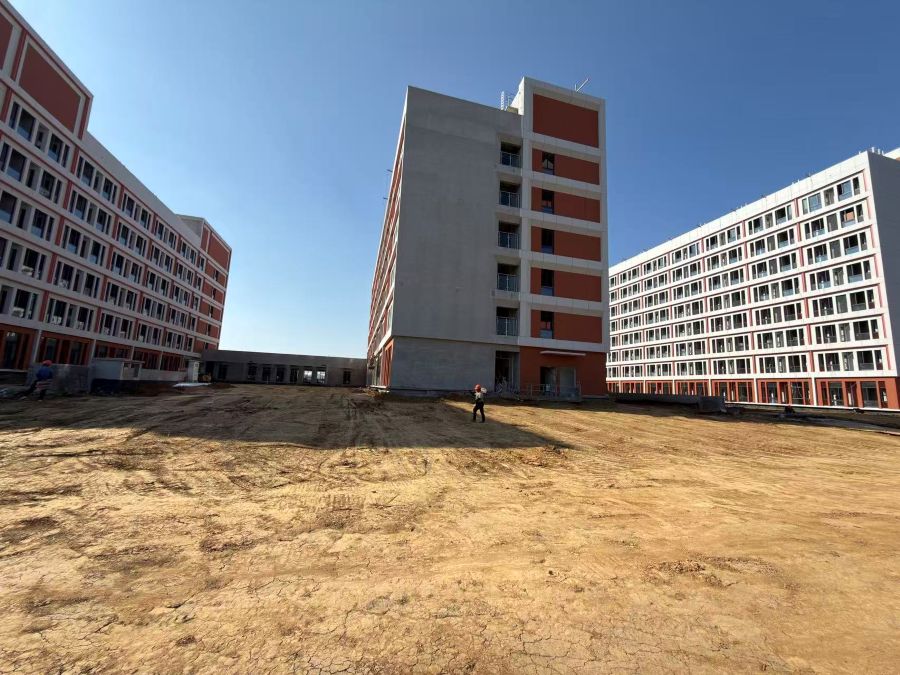

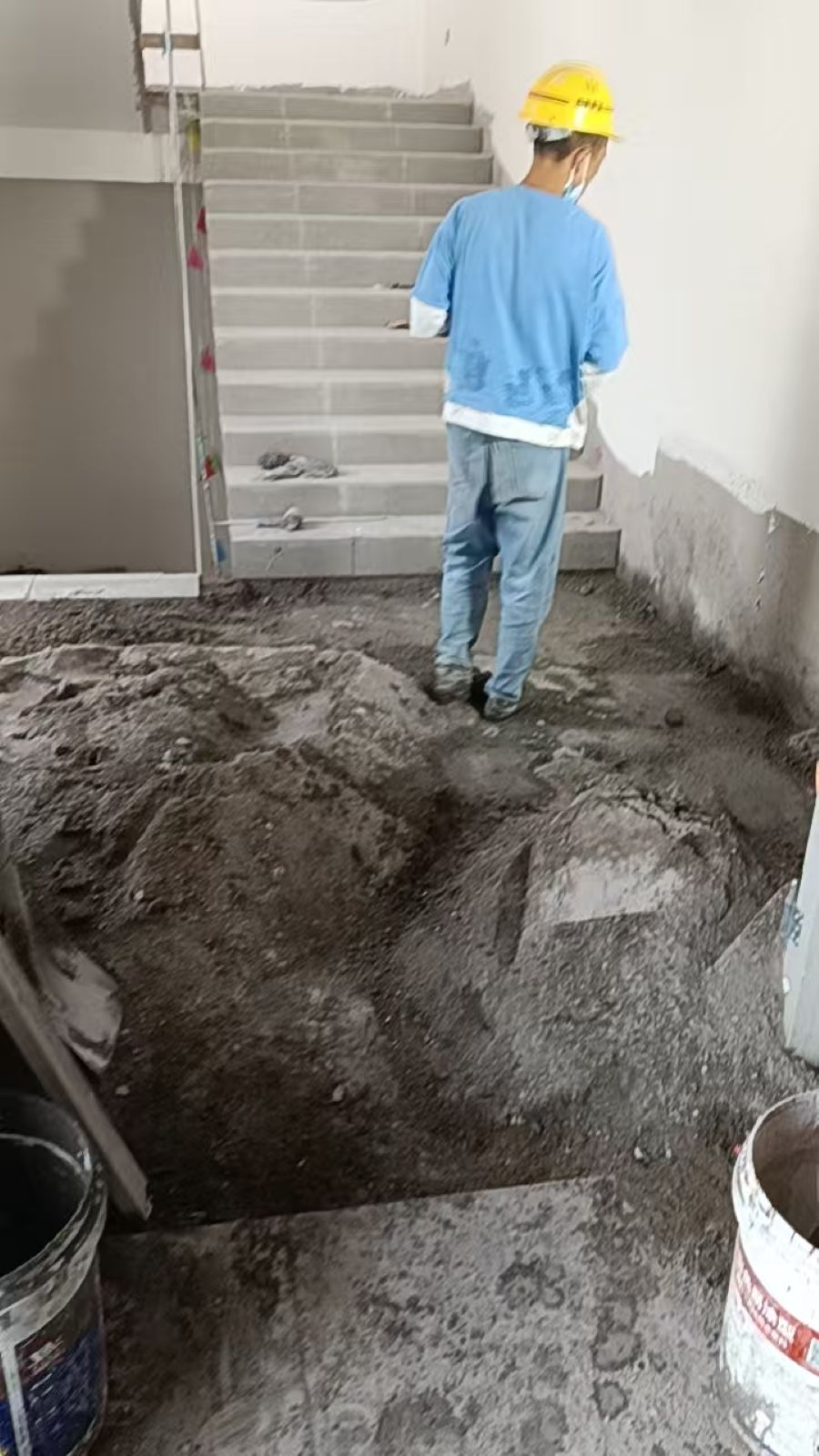

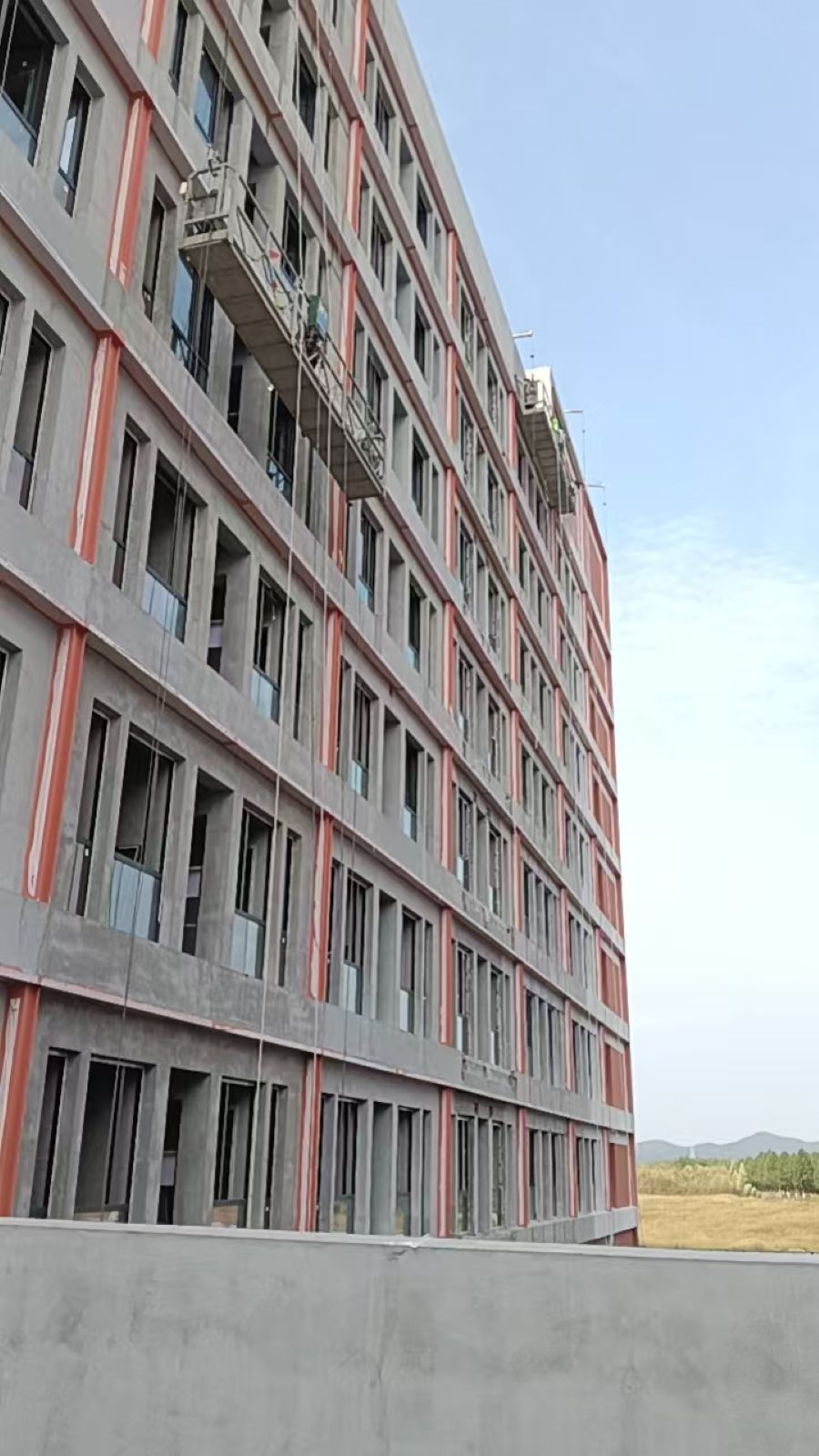

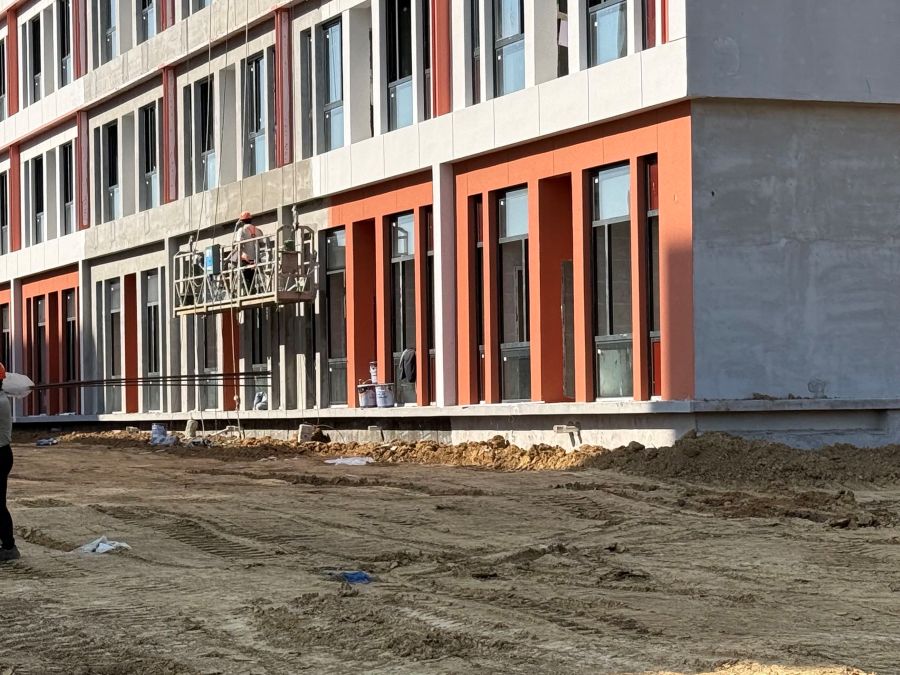

1.13、14号宿舍楼:外墙涂料大面积施工,13#A、13#B、14#A、14#B分别完成49%、77%、45%、76%,内墙涂料同步施工;走廊贴砖、铝扣板吊顶、电梯厅封板及楼梯扶手等装饰装修大面积推进,14#A电梯厅封板完成、铝扣板吊顶完成75%,13#A楼梯扶手完成;机电强弱电穿线、桥架与配电箱衔接、消防及给排水管道、卫生器具安装同步穿插。


2.15、16号宿舍楼:外墙涂料大面积施工,15号楼完成,16号楼完成90%;室内墙地砖及装饰装修大面积推进,15号楼一层宿管地砖完成、一层过道地砖完成60%、七层卫生间墙砖完成50%,16号楼五层卫生间墙砖完成、六层完成85%、走道地砖完成60%,楼梯踏步砖及楼梯间腻子同步施工;护窗栏杆、屋面栏杆、楼梯扶手及卫生间吊顶吊筋穿插安装,连廊屋面贴砖、女儿墙内侧保温、地下室泵房贴地砖同步进行;消防取水口、室外坡道等附属结构施工,地下室防火门安装同步推进;机电给水、网络、配电箱及消防设施同步安装。

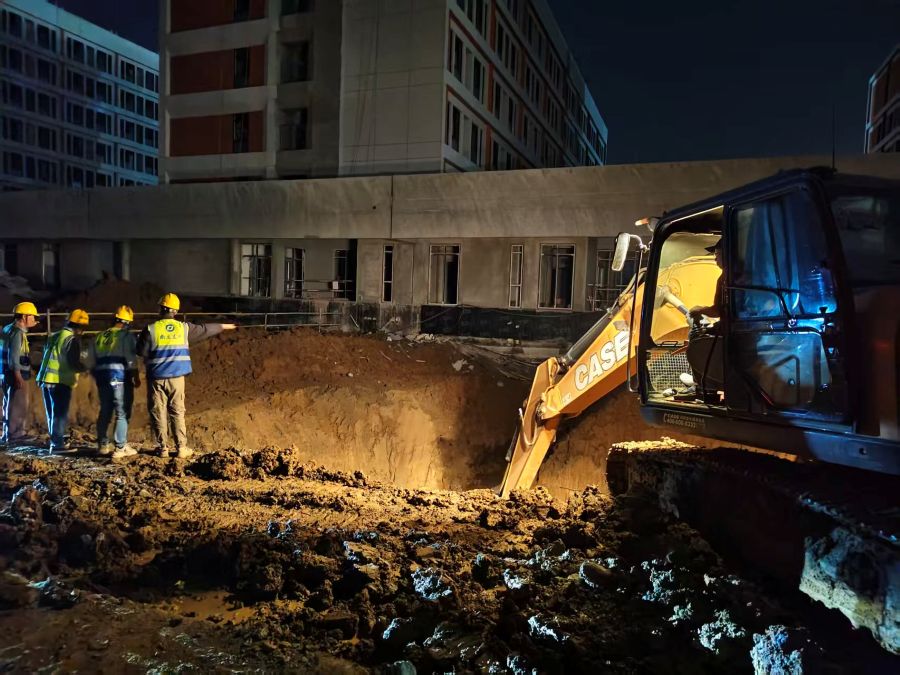

3.室外工程:雨水管沟开挖累计完成250米,雨水管安装及管道包封累计完成240米,雨水井砌筑累计完成8座;13#~16#楼室外土方回填完成75%;雨水回收池基坑开挖完成25%。


C地块建设工程
南京林业大学白马校区C地块一期建设工程全力推进
1.C 地块一期设计类组团学生宿舍施工总承包中标公示已结束、监理中标结果已公示;教学楼、食堂、后勤附属用房及校园配套工程可行性研究报告已由省战略与发展研究中心完成评审,室内设计、幕墙设计、景观设计已召开专家咨询会议,初步设计初稿已完成,占用林地报批工作已启动。
