白马校区建设工程现场进度2026年第40周工作周报
点击次数:次 日期:2026-09-29

A地块二期建设工程

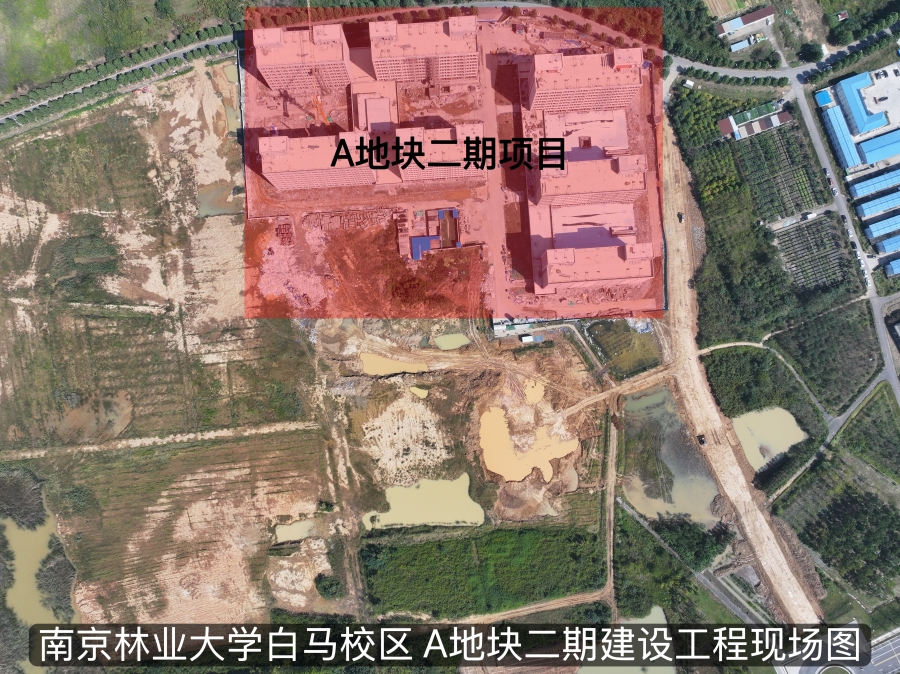

南京林业大学白马校区A地块二期建设工程全力推进

二期进展情况:

本周现场施工人数为307人。

1.13、14号宿舍楼:外墙涂料大面积施工,13#A、13#B、14#A、14#B分别完成25%、62%、8%、52%,内墙涂料同步施工;13#、14#楼楼梯砖完成60%,栏杆加工同步进行。



2.15、16号宿舍楼:室内墙地砖大面积铺贴,15A三层过道地砖完成100%、五层宿舍地砖完成50%、六层卫生间地砖完成60%、墙砖完成20%、七层宿舍卫生间地砖完成85%、卫生间墙砖完成10%、八层卫生间墙砖完成92%;16B一层卫生间墙砖完成92%、五层卫生间墙砖完成20%、六层卫生间墙砖完成15%;卫生间给水支管安装、户内网线敷设、水控线及配电箱安装同步开展,地下室消防报警穿线、喷淋管道及压力排水安装同步施工。

3.室外工程:校区段雨水管沟槽开挖105米,管道安装60米。


C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进
