白马校区建设工程现场进度2026年第41周工作周报
点击次数:次 日期:2026-10-13

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进

二期进展情况:

本周现场施工人数为312人。

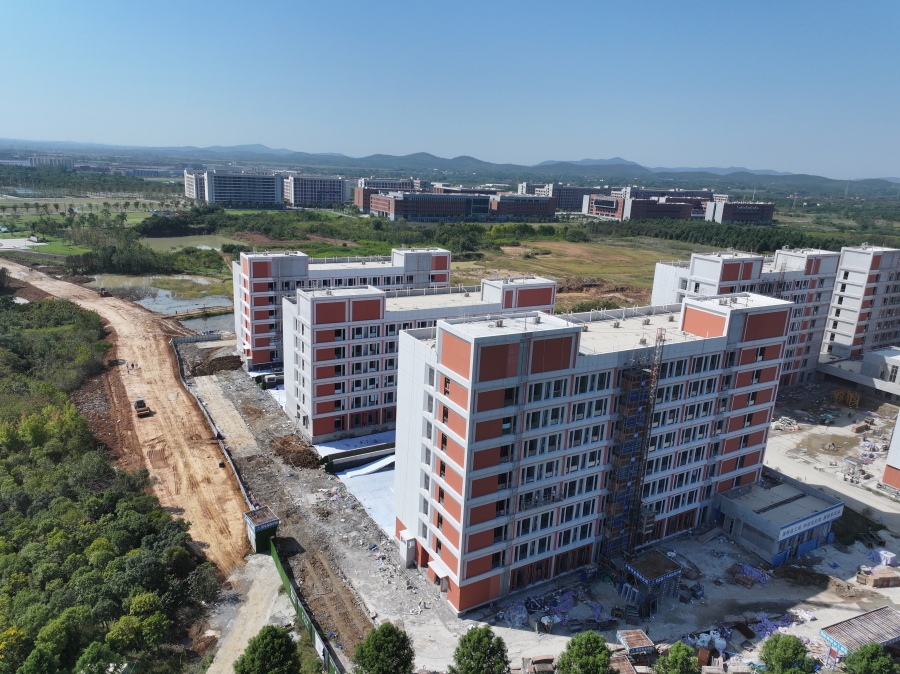

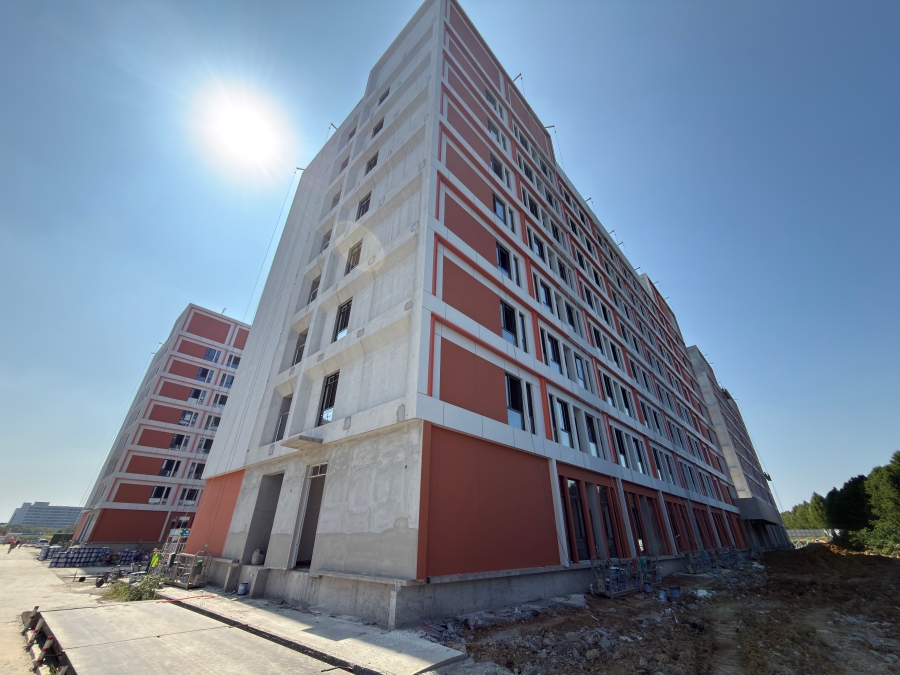

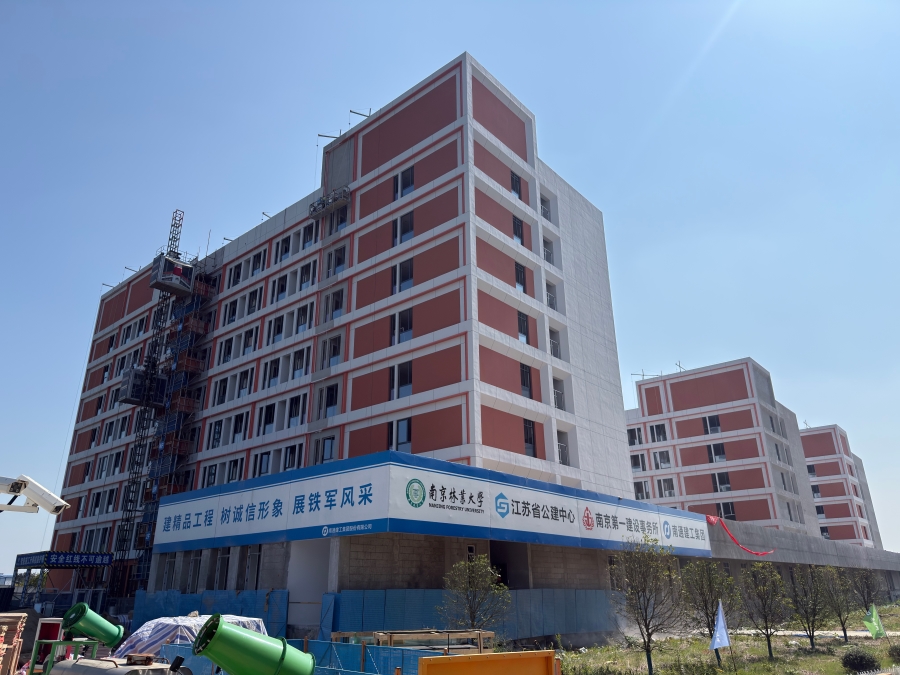

1.13、14号宿舍楼:13#C屋面防水完成;外墙涂料大面积施工,13#A、13#B、14#A、14#B分别完成35%、72%、25%、62%,内墙涂料同步施工;一层卫生间墙砖完成75%~90%、宿舍地砖完成83%~97%,电梯厅封板、卫生间吊顶、楼梯扶手等装饰装修穿插推进;机电配电箱、强弱电穿线、消防及给排水管道同步安装。

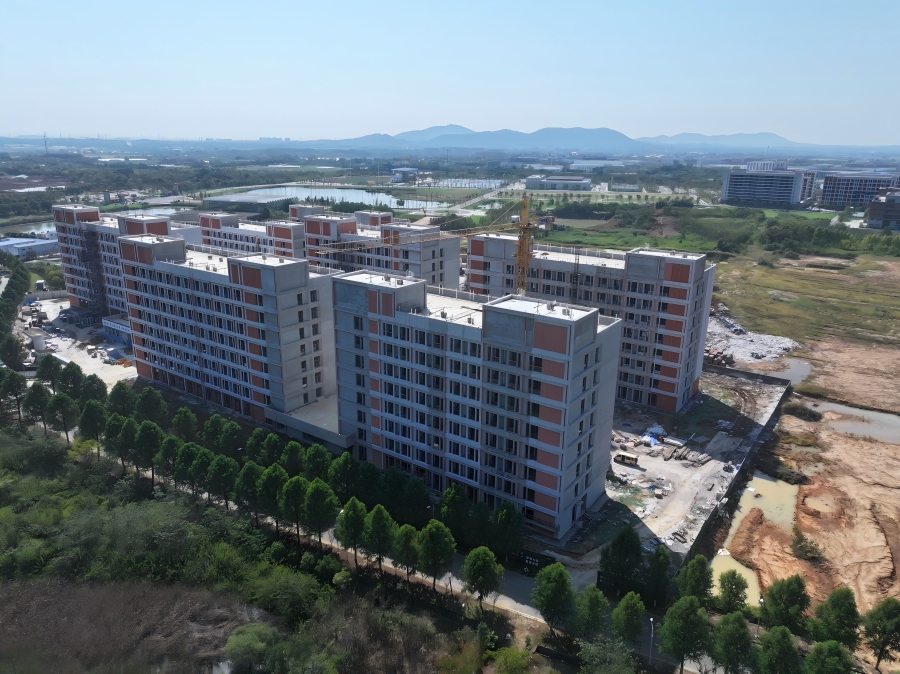

2.15、16号宿舍楼:3#塔吊拆除完成;外墙涂料大面积施工,15号楼完成85%、16号楼完成70%;室内墙地砖由低层向高层大面积铺贴,15号楼五层过道地砖完成、六至八层宿舍地砖及卫生间墙砖穿插施工,16号楼一层卫生间墙砖基本完成、五至六层卫生间墙砖施工,楼梯踏步砖同步铺贴;卫生间吊顶龙骨施工,连廊屋面防水蓄水试验完成并转入贴砖,地下室泵房隔音墙及地砖、栏杆加工同步进行;机电给水、网络及配电箱安装同步开展。

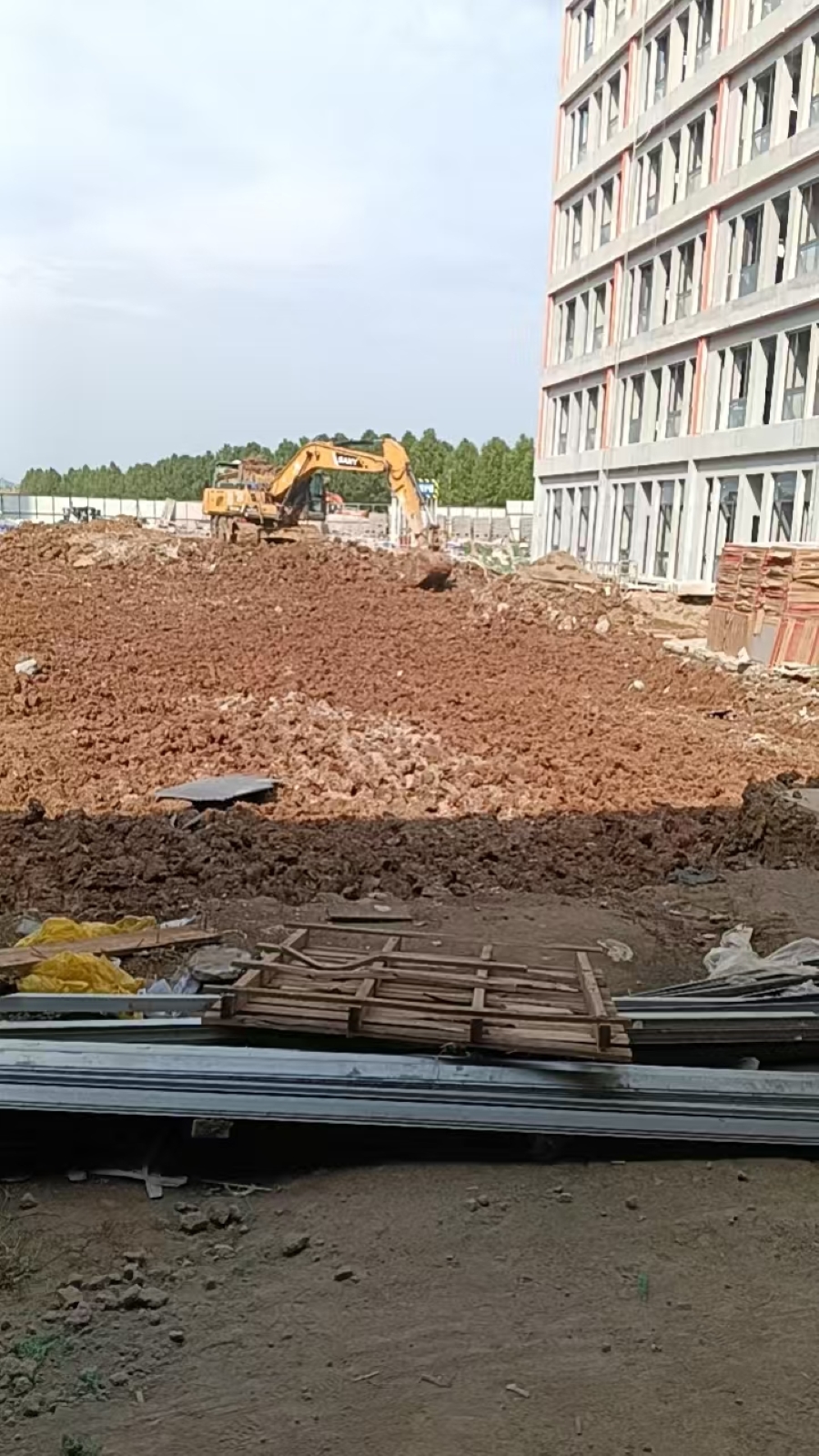

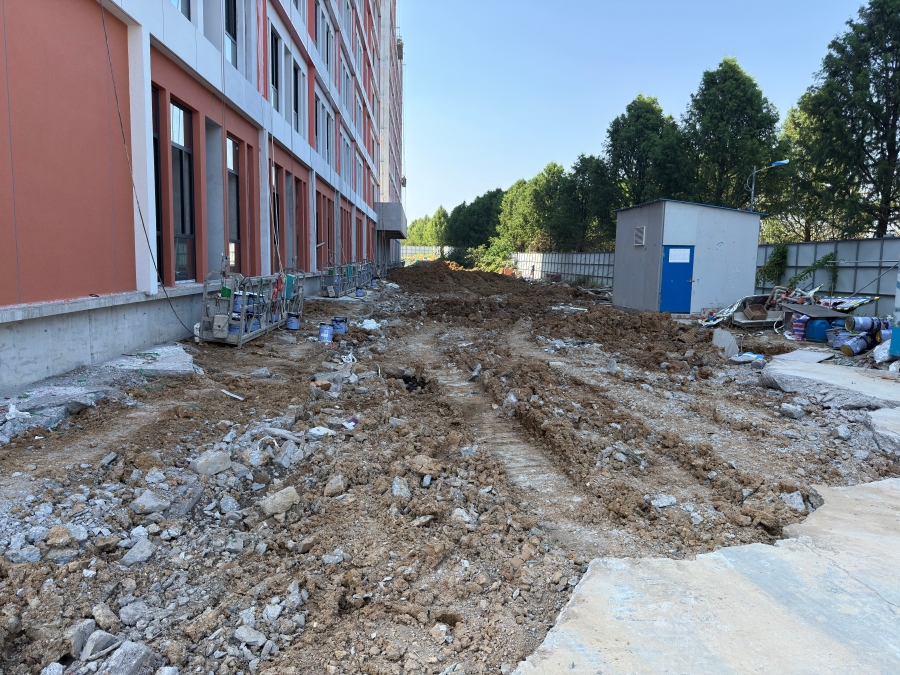

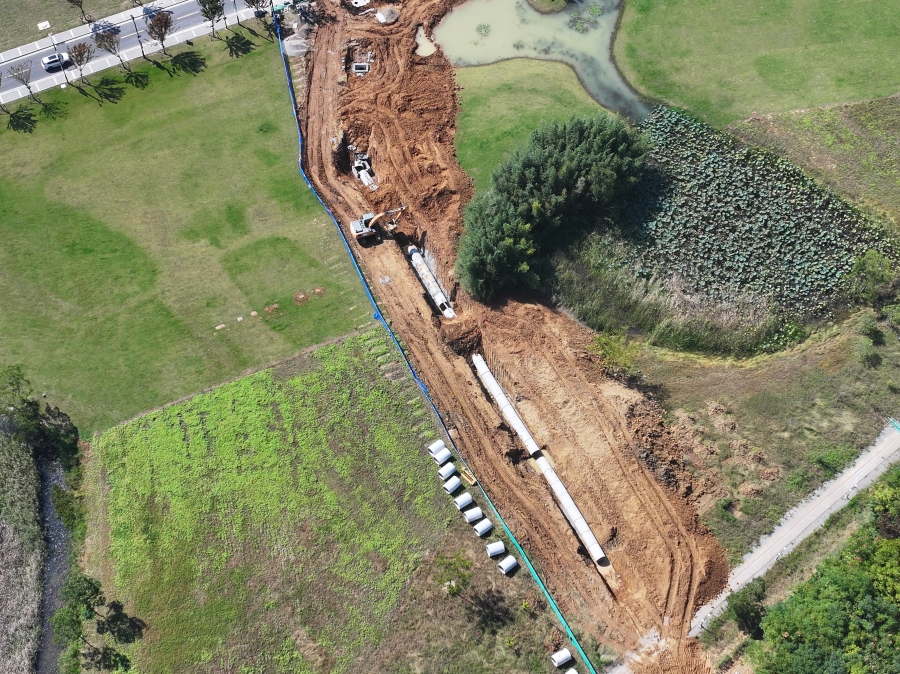

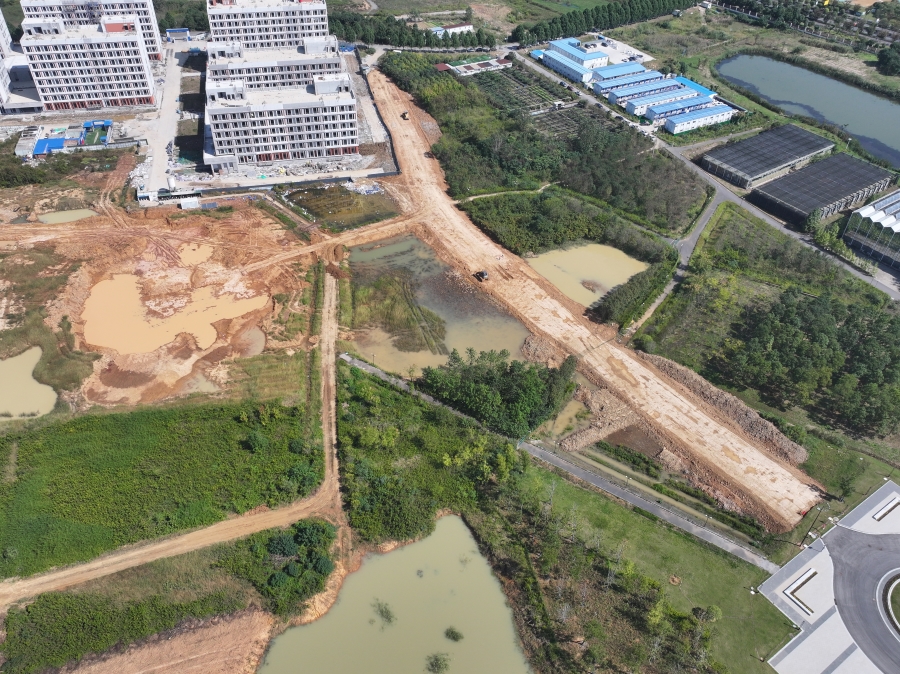

3.室外工程:雨水管施工面非校区段清表完成、校区段沟槽开挖及雨水管安装完成,雨水管土方开挖累计完成210米,雨水井砌井完成90%;13、14号宿舍楼南北临时道路破除完成,场地南侧回填土同步施工。

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进
