南京林业大学白马校区A地块一期二标段建设工程全力推进。

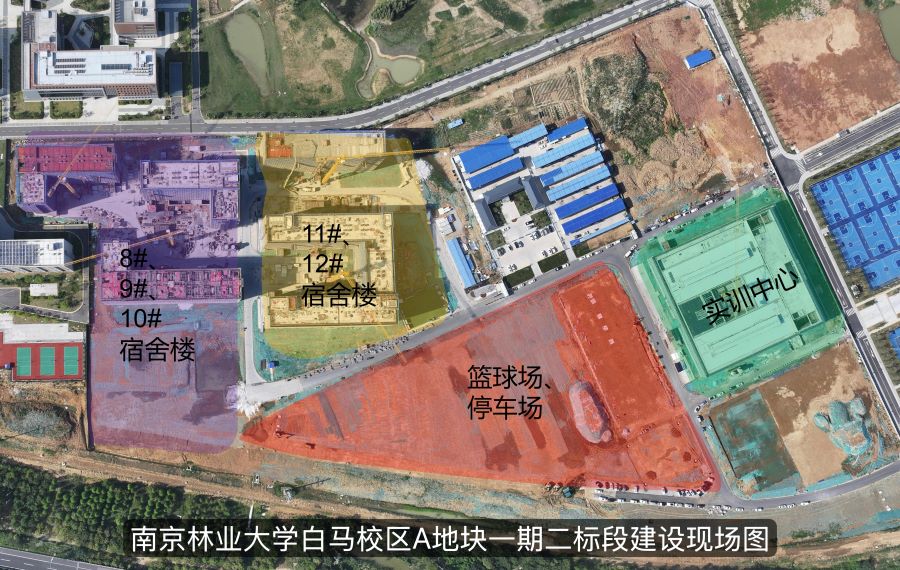

一期二标段进展情况:
本周现场施工人数为540人。

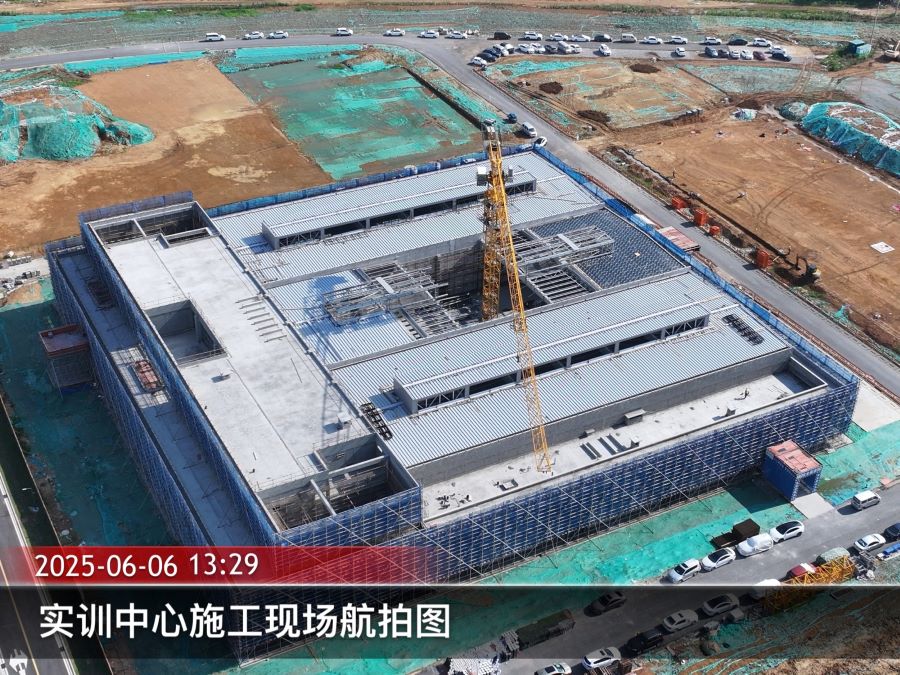

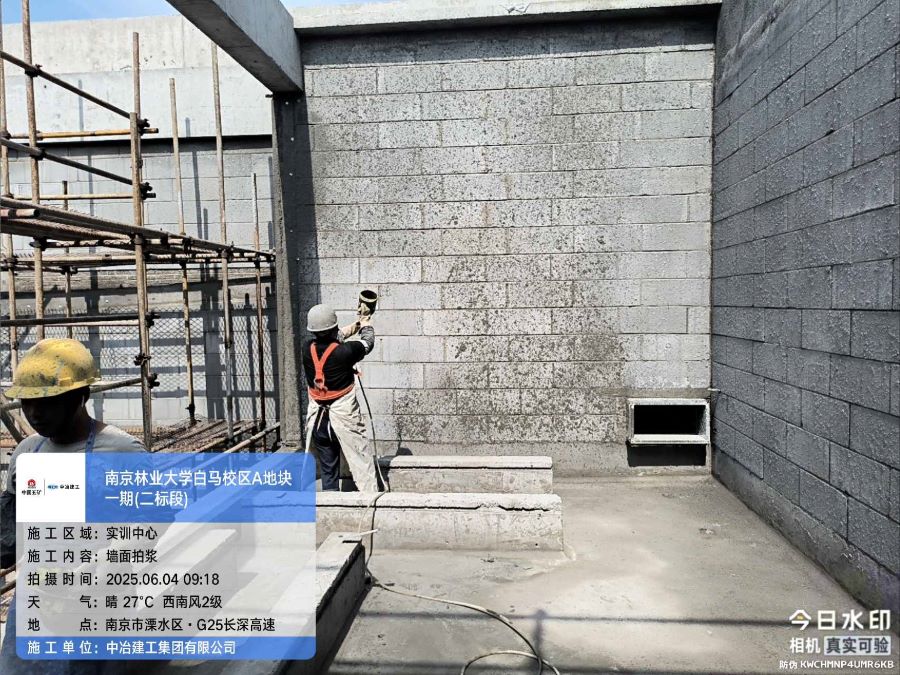

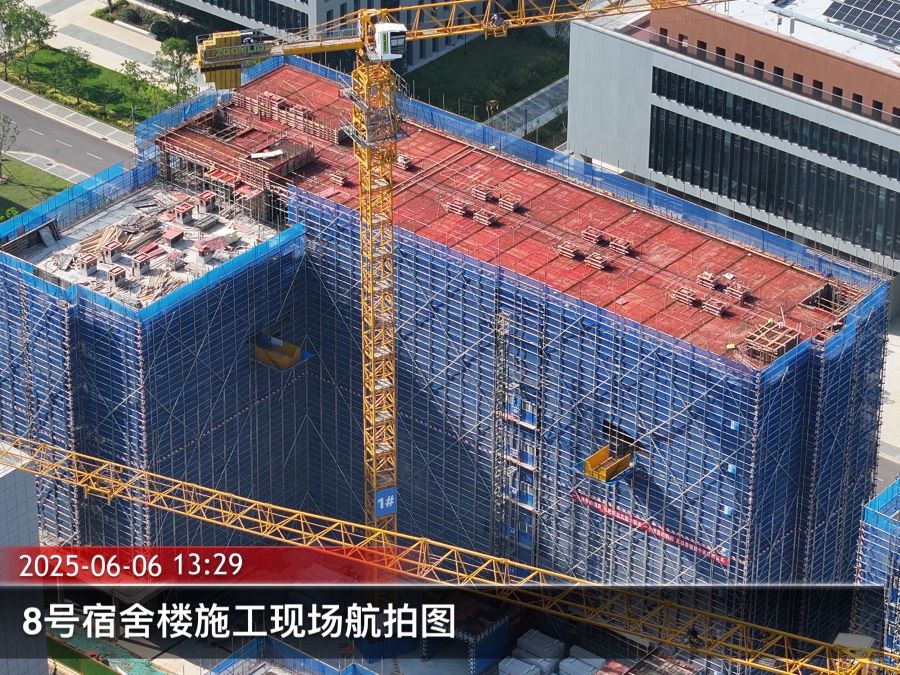

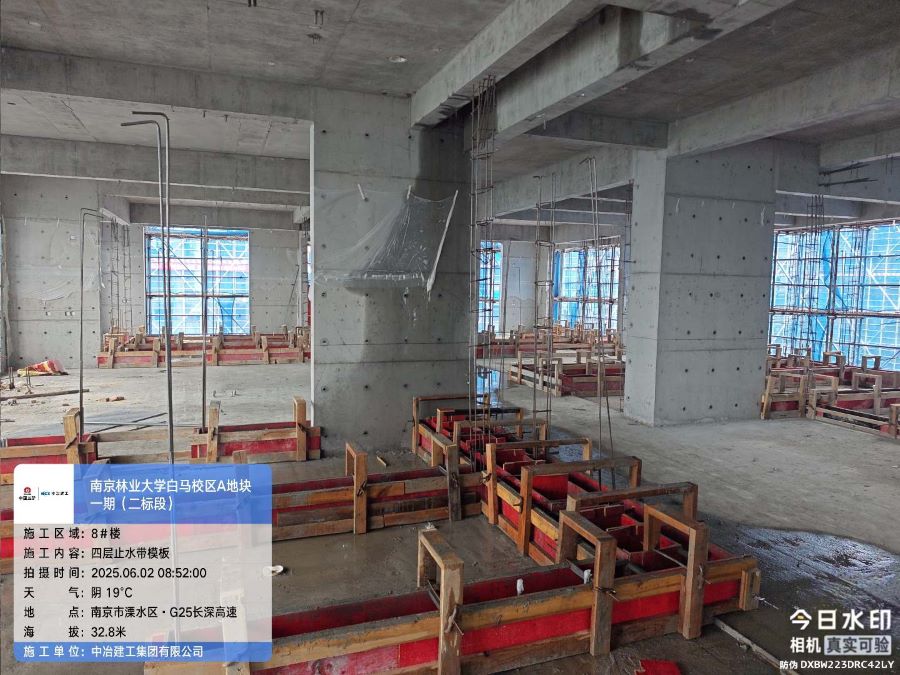

1、实训中心(已封顶):外墙喷浆完成70%;窗户材料进场安装。

2、8号宿舍楼(已封顶):屋顶浇筑完成;内部隔断、墙体砌筑施工至四层。

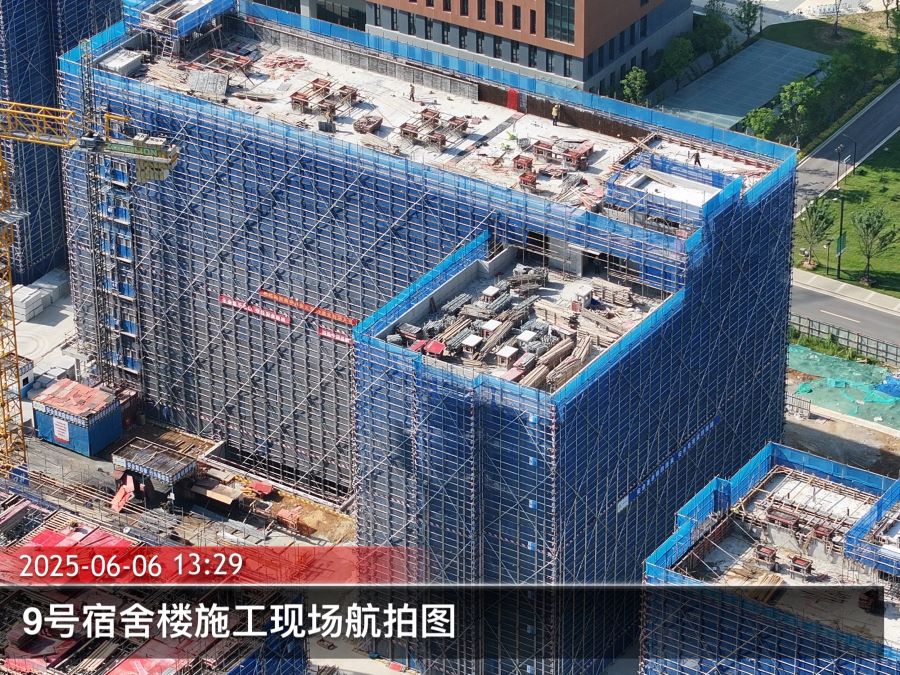

3、9号宿舍楼(已封顶):内部隔断施工至五层,墙体砌筑施工至六层。

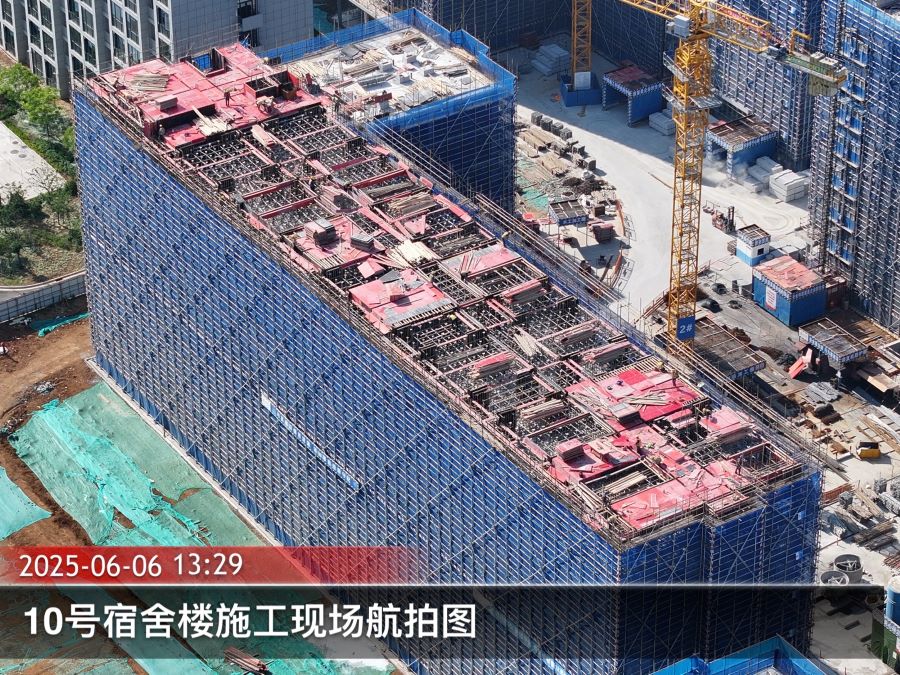

4、10号宿舍楼:屋顶模板完成30%;内部隔断施工至三层,墙体砌筑施工至四层。

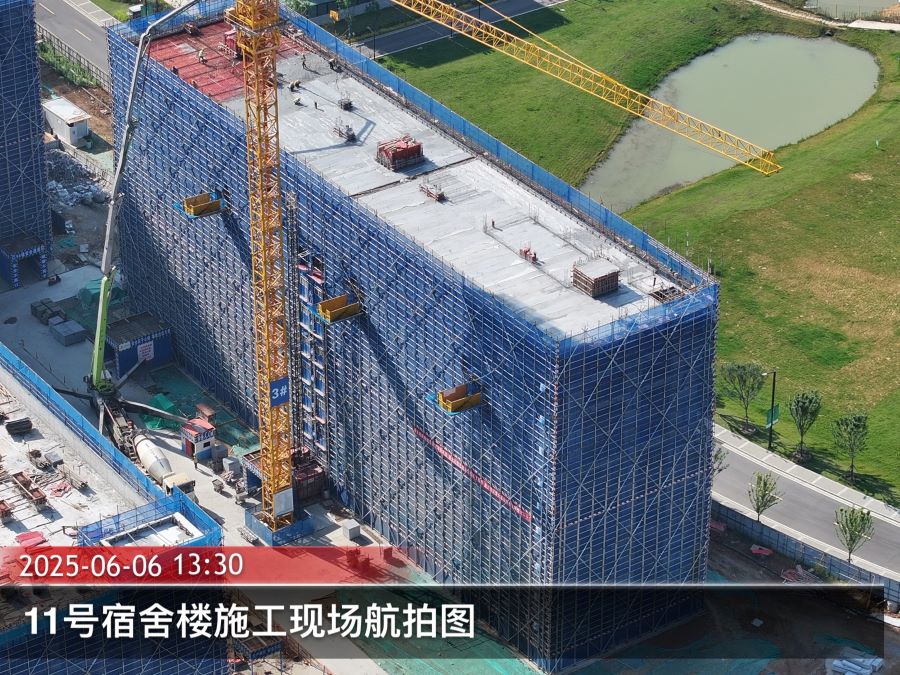

5、11号宿舍楼(已封顶):屋顶浇筑完成;内部隔断、墙体砌筑施工至六层。

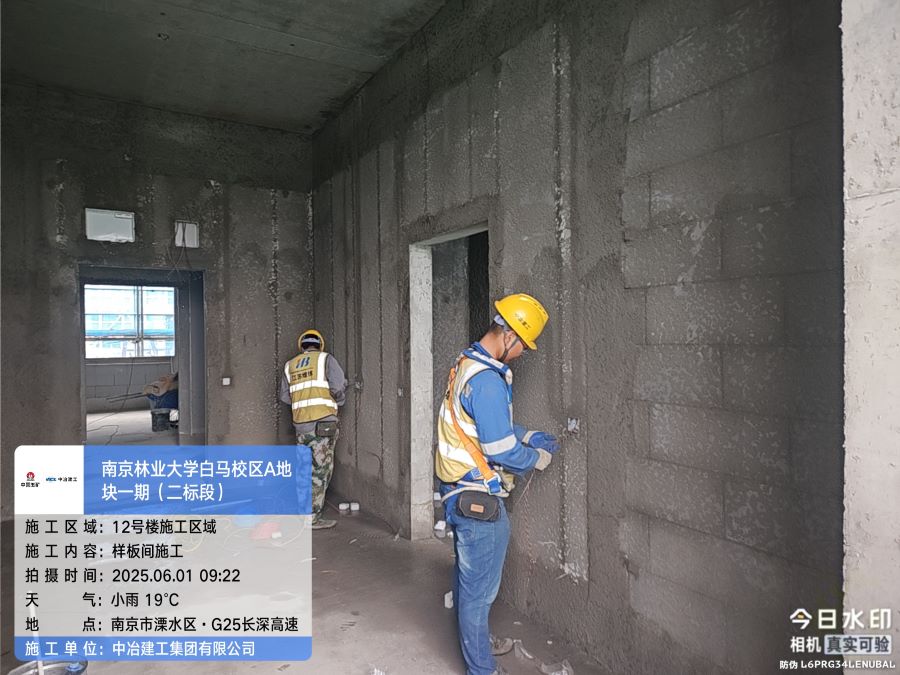

6、12号宿舍楼(已封顶):屋顶浇筑完成;内部隔断、墙体砌筑施工至五层。

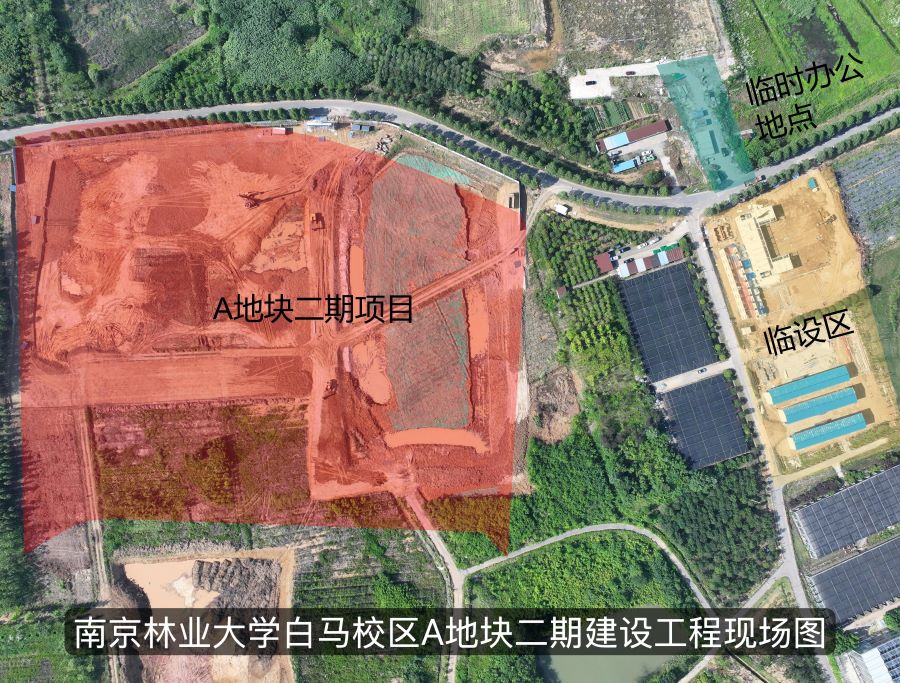

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:
本周现场施工人数为44人。

1、临时设施:办公区板房搭设完成80%;生活区板房搭设完成3栋;场地平整完成1800平方米。

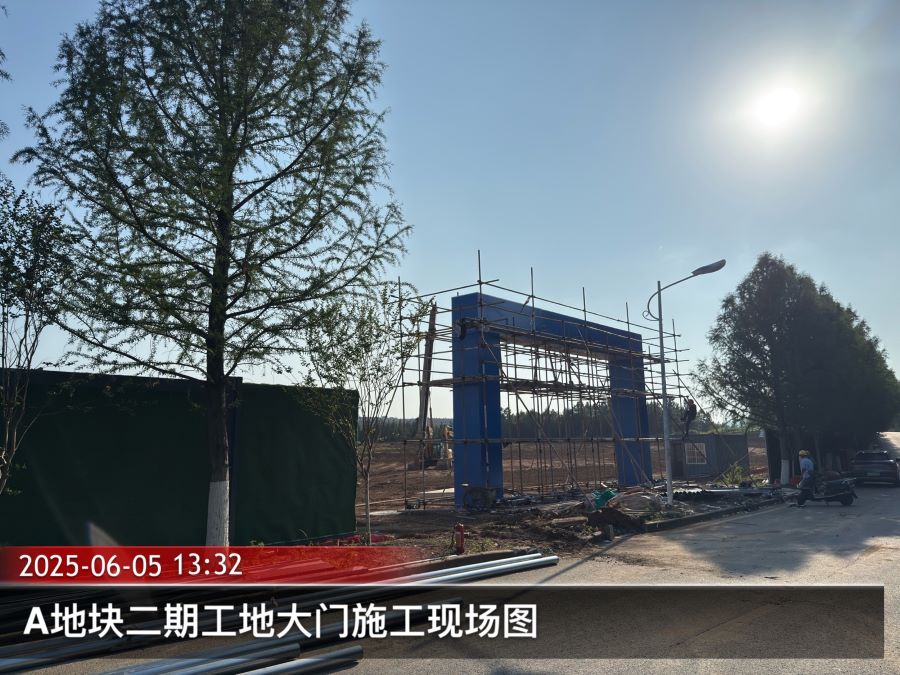

2、施工场地:工地大门吊装、封板完成,临时围挡施工完成230米,围挡蒙布安装完成200米;临时道路整平换填完成100米。
